मूल्यों की तुलना करने से पहले समर्थन-स्टील पैकेज को परिभाषित करें

उपकरण फ्रेमों के लिए उपकरण फ्रेम, कन्वेयर सपोर्ट या प्लांट सपोर्ट संरचनाओं के लिए। एक प्लेटफॉर्म फ्रेम में स्वतः ही डेकिंग, सीढ़ियाँ या हैंडरेल शामिल नहीं होते हैं। आवश्यकता पड़ने पर उन अतिरिक्त वस्तुओं की पहचान करें।

समान पूर्णता चरण की तुलना करें

ड्रॉइंग संशोधन, असेंबली मात्रा, उपकरण इंटरफेस, परत और डिलीवरी अंत बिंदु को निश्चित करें। संरचनात्मक डिज़ाइन, फाउंडेशन, उपकरण, अनलोडिंग और साइट पर स्थापना को आपूर्ति किए गए पैकेज से अलग कर दें, जब तक कि प्रस्ताव में स्पष्ट रूप से उनका समावेश न किया गया हो। एक डिलीवर किया गया पूर्ण असेंबली और ढीले कट सदस्य अलग-अलग खरीद हैं, भले ही उनके उद्धृत स्टील भार समान हों।

नीचे दिए गए सात कारक एक समान निर्माण और डिलीवरी सीमा के भीतर किए गए कार्य की व्याख्या करते हैं। उनकी सापेक्ष लागत वास्तविक डिज़ाइन और प्रस्तावों पर निर्भर करती है।

एक अनुकूलित स्टीलवर्क प्रस्ताव में जाँच करने के लिए सात लागत निर्धारक कारक

अनुमानक से एक मूल्य अंतर को प्रभावित भागों या कार्यों से जोड़ने के लिए कहें। इससे प्रतिक्रिया उपयोगी बन जाती है: यह एक ऐसे डिज़ाइन परिवर्तन की पहचान कर सकती है जिस पर विचार करना मूल्यवान हो सकता है, एक आवश्यक आवश्यकता को बनाए रखना हो सकता है या प्रतिस्पर्धी प्रस्ताव में एक अनुपलब्ध सेवा का पता लगाया जा सकता है।

पूर्ण तालिका देखने के लिए स्वाइप करें।

सात निर्माण और डिलीवरी कारक, जिनमें प्रत्येक को प्रभावित करने वाले प्रमाण और इनपुट शामिल हैं
लागत निर्धारक कारकयह लागत को कैसे प्रभावित करता हैअनुमति के पीछे का प्रमाणसमीक्षा के लिए इनपुट
1. सामग्री विनिर्देश और क्रय उपजनिर्दिष्ट ग्रेड/उत्पाद रूप, स्टॉक लंबाइयाँ या प्लेटें, कटिंग अनुमति और उपयोग में लाई जा सकने वाली अवशेष सामग्री निर्धारित करती हैं कि क्या खरीदा जाना है—केवल अंतिम फ्रेम में शेष सामग्री नहीं।मंजूर सामग्री का आकलन, खरीद मात्राएँ और आपूर्तिकर्ता द्वारा प्रदान की गई सामग्री का आधार।मंजूर सामग्री को बनाए रखें; पूछें कि क्या कोई अलग स्टॉक प्रारूप या संयुक्त कटिंग लॉट बिना अवांछित स्टॉक बनाए खरीदी गई सामग्री को कम कर सकता है।
2. भागों की विविधता और तैयारीअद्वितीय चिह्न, दोहराई गई मात्राएँ, कट, छेद, कोप्स (cope) और बेंड डिटेलिंग, प्रोग्रामिंग, फिक्सचर और प्रसंस्करण कार्य को प्रभावित करते हैं। समान भार में ऑपरेशनों की बहुत अलग संख्या हो सकती है।भाग/ऑपरेशन कार्यक्रम तथा प्रथम-इकाई या सेटअप शुल्क अलग से।वास्तव में समान टुकड़ों को समूहीकृत करें और विविधताओं को अलग से मूल्यांकित करें; रिलीज़ से पहले डिज़ाइनर से अनावश्यक एकल-उपयोग विवरणों के बारे में पूछें।
3. जॉइंट फिट-अप, वेल्डिंग और असेंबलीजॉइंट प्रकार, वेल्ड आयाम, पहुँच, स्थिति और असेंबली क्रम तैयारी, फिटिंग, वेल्डिंग और हैंडलिंग को बदल देते हैं। केवल कुल वेल्ड लंबाई का उल्लेख अपूर्ण है।जॉइंट कार्यक्रम, शॉप/फील्ड विभाजन, वेल्ड आवश्यकताएँ और प्रस्तावित निर्माण क्रम।डिज़ाइनर और निर्माता को सरल लेकिन उपयुक्त विवरणों का मूल्यांकन करने के लिए कहें; कोई खरीद निर्देश के माध्यम से वेल्ड कम न करें या फील्ड जॉइंट जोड़ें।
4. अंतिम-इंटरफ़ेस की परिशुद्धतामशीन कट सतहें, मिलान वाले छेदों के संबंध और कठोर अंतिम ज्यामिति वेल्डिंग या फिनिशिंग के बाद अतिरिक्त ऑपरेशन, फिक्सचर और मध्यवर्ती नियंत्रण जोड़ सकती हैं।उपकरण/इंटरफ़ेस आवश्यकताएँ: डेटम, मापे गए पैरामीटर, अनुमत विचलन और मापन का चरण।उन विशेषताओं पर अधिक कठोर आवश्यकताएँ लागू करें जिनकी आवश्यकता होती है; उनके पूरा होने की कीमत सामान्य सदस्य तैयारी से अलग से निर्धारित करें।
5. सतह की तैयारी और सुरक्षात्मक परिष्करणक्षेत्र, पहुँच, प्रणाली निर्माण, मास्किंग, हैंडलिंग और मरम्मत के कार्य-क्षेत्र के आधार पर कोटिंग कार्य प्रभावित होता है। जस्तीकरण के लिए वेंटिंग और ड्रेनेज के लिए निर्माण विवरणों की आवश्यकता हो सकती है।परिष्करण कार्यक्रम, क्षेत्र/असेंबली आधार, आरक्षित सतहें और उपचार/मरम्मत का कार्य-क्षेत्र।निर्दिष्ट पूर्ण प्रणाली की कीमत निर्धारित करें; पेंट को जस्तीकरण में बदलने या इसके विपरीत बदलने से पहले निर्माण को परिष्करण प्रक्रिया के साथ समन्वयित करें।
6. निरीक्षण, परीक्षण और ट्रेसैबिलिटीआवश्यक विधियाँ, परीक्षण की सीमा, साक्ष्य-बिंदु (विटनेस पॉइंट्स) और अभिलेख निरीक्षण और समन्वयन कार्य को भाग के निर्माण से अधिक लोड करते हैं। विभिन्न संधि विवरणों के लिए परीक्षण के कार्य-क्षेत्र भिन्न हो सकते हैं।भाग और संधि अंकन के साथ जुड़ी निरीक्षण/परीक्षण योजना, स्वीकृति आधार, रिपोर्टिंग और स्वतंत्र पक्ष की ज़िम्मेदारियाँ।आवश्यक कार्य-क्षेत्र और उसकी सम्मिलित सेवाओं की कीमत एक बार सहमत कर लें; नियमित जाँचों को अतिरिक्त अनुबंध परीक्षण से अलग करें।
7. शिपिंग इकाइयाँ और डिलीवरी पैटर्नअसेंबली एन्वलप, सुरक्षा, हैंडलिंग, पैकिंग, लोड उपयोग और डिलीवरी की संख्या डिलीवर्ड लागत को प्रभावित करते हैं। छोटी इकाइयाँ डिज़ाइन किए गए शिपिंग जोड़ों और साइट पर कार्य को जोड़ सकती हैं।पैक की गई इकाई का कार्यक्रम, हैंडलिंग द्रव्यमान, प्राप्ति प्रतिबंध, शिपमेंट लॉट और फ्रेट कोटेशन।संभावित शिपिंग व्यवस्थाओं की तुलना उनके संबंधित प्रभावों के साथ करें; पुष्टि करें कि क्या अनलोडिंग और साइट असेंबली कीमत के बाहर हैं।

1. खरीदी गई सामग्री को पूर्ण और शिपिंग वजन से अलग करें

पूर्ण स्टील वजन डिज़ाइन किए गए सदस्यों और प्लेटों का वर्णन करता है। खरीदी गई सामग्री की मात्रा वास्तविक स्टॉक और कटिंग योजना पर भी निर्भर करती है। कुल शिपिंग वजन में अन्य शिप किए गए आइटम और पैकिंग का वजन भी शामिल होता है। यह बताएँ कि कौन सी मात्रा कीमत के हर घटक (डिनॉमिनेटर) में दर्ज की गई है; यह नहीं मानें कि निर्माण दर में सामग्री शामिल है, या पैकिंग-लिस्ट वजन को शुद्ध संरचनात्मक टेकऑफ़ के रूप में उपयोग करें।

2. अद्वितीय भागों और उनकी तैयारी की गिनती करें

कई छोटी प्लेटों और विभिन्न छिद्रों वाला एक समर्थन एक भारी दोहराए गए सदस्य की तुलना में अधिक तैयारी की आवश्यकता हो सकता है। आवश्यक ऑपरेशनों के खिलाफ अद्वितीय भाग चिह्नों और मात्राओं की गिनती करें। पहली-इकाई फिक्स्चर या कार्यक्रम दोहराए गए टुकड़ों के लिए काम कर सकता है, जबकि एक हैंडेड या परिवर्तित इंटरफ़ेस के लिए अपनी स्वयं की तैयारी की आवश्यकता हो सकती है। उस वास्तविक मिश्रण के लिए निर्माता की कीमत प्राप्त करें, बजाय एक माना गया मात्रा छूट लागू करने के।

3. वास्तविक जोड़ों और असेंबली तक पहुँच की कीमत निर्धारित करें

जोड़ों के साथ-साथ टुकड़ों की गिनती करें। जोड़ अनुसूची तैयारी और वेल्ड ज्यामिति को नियंत्रित करती है; शॉप योजना निर्धारित करती है कि जोड़ तक कैसे पहुँचा जाएगा और उसे कैसे स्थित किया जाएगा। AISC के शेड्यूलिंग और एस्टीमेटिंग मॉड्यूल, धारा 2.22 के अनुसार, वेल्ड-जोड़ के प्रकार, लंबाई और प्रभावी गला (थ्रोट) को अनुमान लगाने के इनपुट के रूप में पहचाना जाता है तथा यह भी उल्लेख किया गया है कि कुछ वेल्ड्स के लिए बहु-पास की आवश्यकता होती है। ये इनपुट स्पष्ट करते हैं कि समान फुट में वेल्ड का होना आवश्यक रूप से समान कार्य के बराबर नहीं है।

4. अंतिम उपकरण इंटरफेस का विनिर्देशन करें

उपकरण सीटिंग और मैटिंग इंटरफेस के लिए, अंतिम पैरामीटर की पहचान करें और उसे कहाँ मापा जाना है। कुल फ्रेम आकार, स्थानीय होल पैटर्न और माउंटिंग फेस के बीच का संबंध अलग-अलग आवश्यकताएँ हैं। मशीनिंग या कोई अन्य स्वीकृत पूर्णता प्रक्रिया आवश्यक हो सकती है; उपकरण की वास्तविक आवश्यकता ही निर्णायक है।

ANSI/AISC 303-22, §11.2 टिप्पणी, अतिरिक्त डिज़ाइन सहिष्णुताओं को अनुबंध दस्तावेज़ों में एक मापित पैरामीटर और स्वीकार्य विचलन के रूप में पहचानने का आह्वान करती है। इसकी सामान्य संरचनात्मक निर्माण सहिष्णुताएँ एक पूर्ण मशीन-इंटरफ़ेस विनिर्देशन नहीं हैं। प्रासंगिक वेल्डिंग और फिनिशिंग ऑपरेशन के बाद आवश्यक इंटरफ़ेस स्थिति पर सहमति बनाएँ, ताकि आपूर्तिकर्ता सामान्य निर्माण की कीमत लगाए जबकि खरीदार एक परिशुद्धता-पूर्ण समर्थन की अपेक्षा कर रहा हो।

5. निर्माण के पूरे दौरान पूर्ण फिनिश को बनाए रखें

फिनिश की लागत निर्दिष्ट तैयारी, कोटिंग प्रणाली और सतहों के साथ-साथ द्रव्यमान पर निर्भर करती है। इसमें दुर्गम कोनों, आरक्षित सीटिंग/संपर्क सतहों, हैंडलिंग के दौरान सुरक्षा और निर्दिष्ट टच-अप कार्यक्षेत्र को शामिल करें। फ़ैब्रिकेशन के बाद हॉट-डिप गैल्वेनाइजिंग के लिए, असेंबली को बंद करने से पहले डिज़ाइनर और गैल्वेनाइजर के साथ वेंटिंग और ड्रेनेज को अंतिम रूप दें। AGA का वेंटिंग और ड्रेनेज मार्गदर्शन यह स्पष्ट करता है कि उपचार तरल पदार्थों और जस्ते के लिए एक मुक्त प्रवाह पथ क्यों आवश्यक है; यह परियोजना के स्वीकृत विवरण का विकल्प नहीं है।

6. खरीदे जा रहे निरीक्षण सेवा की पहचान करें

निरीक्षण एक अलग अनुमति है, भले ही यह असेंबली मूल्य में सम्मिलित हो। आवश्यक आयामी जांचों, वेल्ड परीक्षण, कोटिंग जांचों और सामग्री/भाग रिकॉर्ड्स की पहचान करें। अनुबंध में कोई भी स्वतंत्र परीक्षण और उसके लिए कौन भुगतान करेगा, यह पहचानना चाहिए। एक उच्च निरीक्षण मूल्य अतिरिक्त निर्दिष्ट परीक्षणों को दर्शा सकता है, यह दावा नहीं कि कोई अन्य आपूर्तिकर्ता सामान्य स्वीकृति आवश्यकताओं को छोड़ने का अधिकारी है।

7. व्यवहार्य पैक्ड इकाइयों और डिलीवरी लॉट्स की कीमत निर्धारित करें

वास्तविक शिपिंग इकाइयों और गंतव्य सीमाओं का उपयोग करें। एक संयोजित फ्रेम साइट पर पूर्णता को कम कर सकता है, लेकिन ट्रक पर अधिक स्थान घेर सकता है; एक विभाजित फ्रेम अधिक संकुचित रूप से यात्रा कर सकता है, जबकि प्लेट्स, बोल्ट्स और क्षेत्र में असेंबली को जोड़ता है। दोनों की तुलना उनकी पूर्ण कनेक्शन और प्राप्ति व्यवस्थाओं के साथ करें। फ्रेट अर्थव्यवस्था यह स्थापित नहीं करती है कि डिज़ाइन को किसी सुविधाजनक पैकिंग लाइन पर विभाजित किया जा सकता है।

उदाहरण: समान भार वाले समर्थन पैकेजों के बीच मूल्य अंतर की व्याख्या करना

मान लीजिए कि एक अमेरिकी संयंत्र के लिए 16 उपकरण-समर्थन किट्स की खरीद की गई है। उसी उपकरण प्रतिक्रिया, गति, माउंटिंग इंटरफेस, फिनिश और संचालन तक पहुँच के लिए दो वैकल्पिक डिज़ाइन पहले से ही स्वीकृत हैं। दोनों को प्रारंभिक प्राप्ति योजना के तहत डिलीवर और असेंबल किया जा सकता है। A में अधिक शॉप-पूर्ण असेंबली हैं; B प्रत्येक किट को छोटी शिपिंग इकाइयों में विभाजित करता है, जिनके अपने स्वीकृत कनेक्शन हैं।

मान लें कि प्रत्येक काल्पनिक 16-किट पैकेज में 8,000 लब तैयार सदस्यों और प्लेट्स का वजन है, जिसमें ढीले फास्टनर, कोटिंग और पैकिंग का वजन शामिल नहीं है। दोनों उद्धृत मूल्यों में उनके निर्धारित फास्टनर शामिल हैं। A में 112 कट/ड्रिल किए गए टुकड़े हैं, जिनमें सात अद्वितीय मार्क्स और 64 शॉप-वेल्डेड जोड़ हैं; B में 176 टुकड़े हैं, जिनमें ग्यारह अद्वितीय मार्क्स और 96 शॉप-वेल्डेड जोड़ हैं।

प्रस्तावों में समान काल्पनिक USD इनपुट और कारखाने के गेट पर अनलोडिंग से पहले कर-पूर्व डिलीवर्ड-सप्लाई सीमा का उपयोग किया गया है। प्रत्येक में सामग्री की खरीद, सूचीबद्ध फैब्रिकेशन/फिनिश/निरीक्षण सेवाएँ, पैकिंग, आपूर्तिकर्ता द्वारा हैंडलिंग और फ्रेट शामिल हैं, जिनमें ओवरहेड और मार्जिन पहले से ही उनकी पंक्तियों में आवंटित हैं। दोनों में समान आवश्यक फिनिश्ड-इंटरफ़ेस मानदंडों का उपयोग किया गया है। उनकी स्वीकृत निरीक्षण योजनाओं में जोड़-परीक्षण का विस्तार अलग-अलग है, जो प्रस्तावित छूटों में प्रतिबिंबित होता है। संरचनात्मक डिज़ाइन, नींव, उपकरण, अनलोडिंग, साइट पर असेंबली और लागू खरीदार कर दोनों कुल राशियों से बाहर रखे गए हैं।

पूर्ण तालिका देखने के लिए स्वाइप करें।

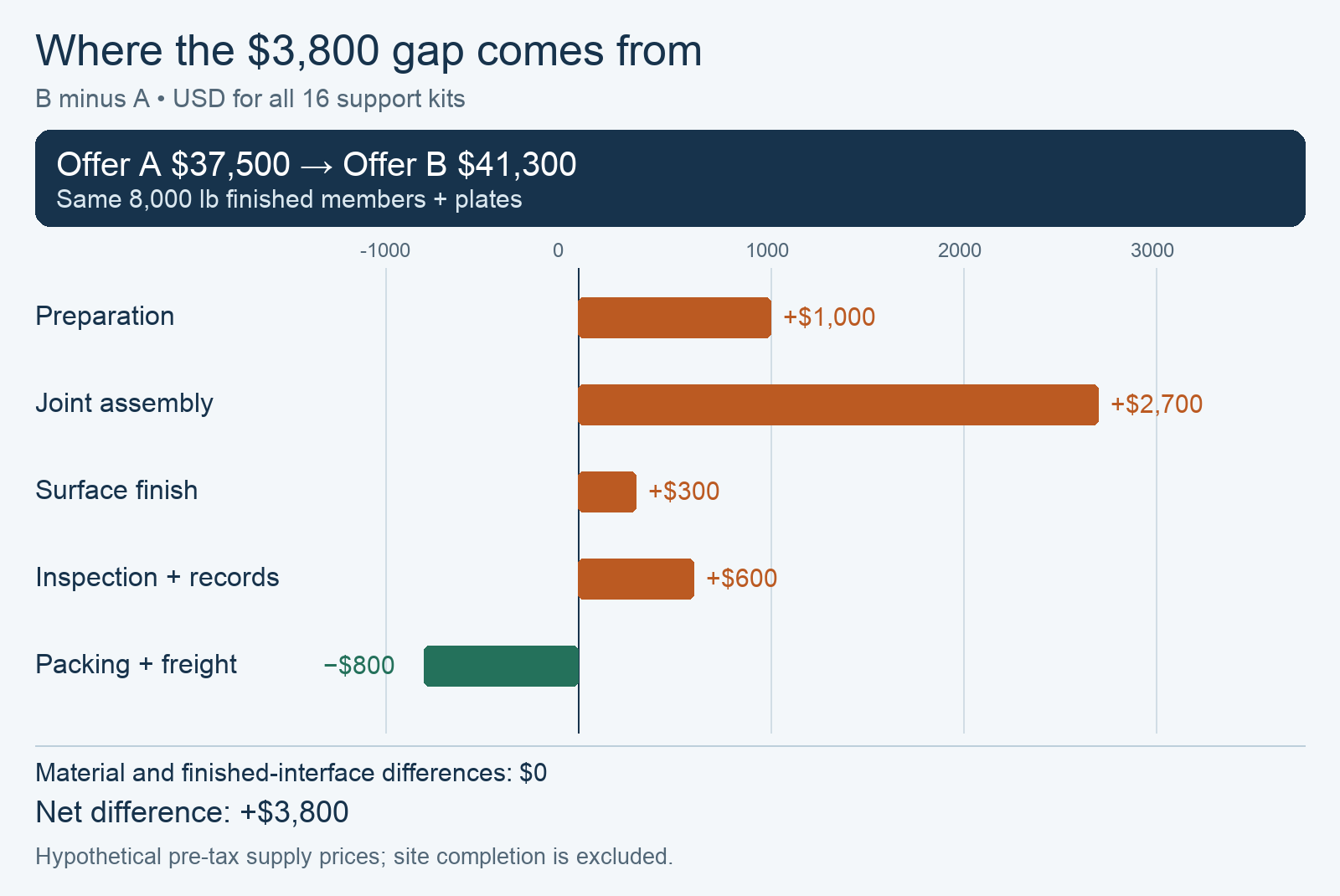

सभी 16 किट्स के काल्पनिक मूल्य, USD में, समान डिलीवर्ड-सप्लाई आधार पर; यह आपूर्तिकर्ता के कोटेशन या बाजार दरें नहीं हैं
मूल्यांकित कार्यA: शॉप-पूर्ण इकाइयाँB: छोटी शिपिंग इकाइयाँB माइनस A
1. सामग्री की खरीद और निर्धारित हार्डवेयर$18,000$18,000$0
2. विस्तृत डिज़ाइन, काटना/ड्रिलिंग और सेटअप$4,200$5,200+$1,000
3. जॉइंट फिट-अप, वेल्डिंग और असेंबली$6,300$9,000+$2,700
4. पूर्ण-इंटरफ़ेस पूर्णता$1,600$1,600$0
5. सतह की तैयारी और परिष्करण$3,200$3,500+$300
6. निर्दिष्ट निरीक्षण और अभिलेख$1,200$1,800+$600
7. पैकिंग, हैंडलिंग और फ्रेट$3,000$2,200−$800
मिलान किए गए डिलीवर्ड-आपूर्ति कुल योग$37,500$41,300+$3,800
37,500 डॉलर के सहायता-स्टील पैकेज से 41,300 डॉलर के वैकल्पिक पैकेज तक का काल्पनिक लागत ब्रिज: तैयारी +1,000, असेंबली +2,700, फिनिश +300, निरीक्षण +600, और पैकिंग-फ्रेट −800; शुद्ध अंतर 3,800।
काल्पनिक 16-किट ऑर्डर के लिए USD लागत ब्रिज: घोषित प्रस्ताव अंतर कुल $3,800 हैं।

अंतर की गणना करें और उसका कारण पहचानें

A का कुल योग $18,000 + $4,200 + $6,300 + $1,600 + $3,200 + $1,200 + $3,000 = $37,500 है। B का कुल योग $18,000 + $5,200 + $9,000 + $1,600 + $3,500 + $1,800 + $2,200 = $41,300 है। $3,800 का अंतर $1,000 + $2,700 + $300 + $600 − $800 है। सामग्री और पूर्ण-इंटरफ़ेस अनुमतियाँ उस अंतर को प्रभावित नहीं करती हैं।

इस मिलान किए गए आपूर्ति तुलना के लिए, जब तक कि दोनों स्वीकृत डिज़ाइन और प्राप्ति योजनाएँ वैध बनी रहती हैं, A को प्राथमिकता दें: इसकी कम तैयारी, असेंबली, परिष्करण और निरीक्षण अनुमतियाँ B के $800 के पैकिंग/फ्रेट लाभ को पार कर जाती हैं। समान पूर्ण भार उन अंतरों की व्याख्या नहीं करता है। इस उदाहरण को प्रति पाउंड बाज़ार दर में न बदलें या यह धारणा न बनाएं कि कार्यशाला में पूर्णता हमेशा जीतती है।

साइट पूर्णता को आपूर्ति तुलना के बाहर रखें

साइट के लिए अलग से पूर्णता बजट की आवश्यकता होती है। B की क्षेत्रीय असेंबली उसके आपूर्ति कुल से बाहर है, ठीक वैसे ही जैसे A का अनलोडिंग और साइट कार्य A के कुल से बाहर है। निचले पूर्ण रूप से स्थापित विकल्प को नामित करने से पहले उन लागतों को प्राप्त करें। न तो छूटा हुआ कार्य और न ही खरीदार की ज़िम्मेदारी शून्य है।

प्राप्ति मार्ग में परिवर्तन चयन को उलट सकता है

अब प्राप्ति की शर्तें बदल जाएँ: मध्यवर्ती उपकरणों के कारण A की असेम्बल्ड इकाइयाँ उपलब्ध मार्ग के लिए बहुत बड़ी हो गई हैं, जबकि B की स्वीकृत छोटी इकाइयाँ अभी भी फिट होती हैं। A को प्रस्तावित रूप में अब खरीदना संभव नहीं है। B को कार्ययोग्य विकल्प के रूप में बनाए रखें या A के लिए एक स्वीकृत विभाजित-इकाई पुनर्डिज़ाइन और संशोधित मूल्य प्राप्त करें; पुरानी कुल राशि $37,500 उस नए विन्यास को मूल्यांकित नहीं कर सकती है।

अक्सर पूछे जाने वाले प्रश्न

जब ड्रॉइंग जारी किए जाने से पहले कोट समाप्त हो जाती है तो क्या होना चाहिए?

अंतिम संशोधन और शेष वाणिज्यिक धारणाओं के आधार पर मूल्य और कार्यक्रम की पुनः पुष्टि करें। पूछें कि कौन सी सामग्री, सबकॉन्ट्रैक्ट या फ्रेट अनुमतियाँ बदल गई हैं और कौन सी अपरिवर्तित रही हैं। समाप्त हो चुकी बजट कीमत को प्रतिबद्ध उत्पादन कीमत के रूप में न लें, या आपूर्तिकर्ता के संशोधित आधार के बिना एक सामान्य प्रतिशत अद्यतन लागू न करें।

क्या स्टील की कीमत में समायोजन को पूर्ण असेंबली की कीमत पर लागू किया जा सकता है?

आदेश के लिए वास्तव में सहमत समायोजन शर्तों का उपयोग करें। मूल्य घटक, संदर्भ तिथि, ट्रिगर और गणना आधार की पहचान करें। सामग्री, शॉप कार्य, परीक्षण और माल ढुलाई अलग-अलग लागत घटक हैं; इनमें से एक में परिवर्तन अन्य सभी में समान परिवर्तन को स्थापित नहीं करता है। समग्र पैकेज को कच्चे इस्पात सूचकांक द्वारा गुणा करने के बजाय संशोधित कुल राशि प्राप्त करें।

यदि खरीदार एक फिक्सचर के लिए भुगतान करता है, तो अगले आदेश के लिए उसका स्वामित्व किसके पास होगा?

स्वामित्व, भंडारण, रखरखाव, पुनः उपयोग के अधिकार और कोई भी हस्तांतरण शर्तों को खरीद समझौते में दर्ज करें। सेटअप लाइन के लिए भुगतान करना यह स्पष्ट नहीं करता है कि शुल्क एक भौतिक फिक्सचर, प्रोग्रामिंग कार्य या केवल प्रथम उत्पादन सेटअप के लिए है। किसी भी पुनरावृत्ति आदेश के मूल्य अनुमान को उन टूलिंग और रिकॉर्ड्स से जोड़ें जो वास्तव में उपलब्ध रहेंगे।

कटिंग के बाद ड्रॉइंग में परिवर्तन की कीमत कैसे निर्धारित की जानी चाहिए?

प्रभावित पीस मार्क्स और पहले से पूर्ण किए गए कार्य की पहचान करें। उपयोग में लाए जा सकने वाली सामग्री, प्रतिस्थापन भाग, अतिरिक्त तैयारी, पुनर्कार्य, फिनिश पुनर्स्थापना तथा कोई भी परिवर्तित निरीक्षण या माल ढुलाई को अलग करें। पुरानी इकाई कीमत को नए कॉन्फ़िगरेशन के लिए मान्य मानने से पहले संशोधन और समायोजन पर सहमति प्राप्त करें; अप्रभावित टुकड़ों के लिए मौजूदा मूल्य आधार बना रह सकता है।

वेल्ड मरम्मत के बाद पुनर्निरीक्षण की लागत किसके द्वारा वहन की जाती है?

आदेश के सहमत अनुपालन रहित शर्तों और निरीक्षण शर्तों का उपयोग करें। सर्वप्रथम प्रस्तावित मरम्मत के लिए आवश्यक तकनीकी प्राधिकरण प्राप्त करें; फिर मरम्मत के कार्यान्वयन, पुनर्परीक्षण, कोई भी साक्ष्य देने वाले की पुनर्भ्रमण यात्रा और संबंधित शुल्कों की पहचान करें। इन रिकॉर्ड्स को प्रभावित जॉइंट मार्क के विरुद्ध रखें। यह नहीं माना जाना चाहिए कि मरम्मत स्वतः ही अनुमति प्राप्त है या कि कोई एक पक्ष हमेशा प्रत्येक अनुवर्ती लागत का भुगतान करता है।

विभिन्न मुद्राओं में दिए गए प्रस्तावों की तुलना एक परिवर्तित कुल राशि का उपयोग करके की जा सकती है?

एक निर्दिष्ट तुलना मुद्रा, परिवर्तन स्रोत और तिथि का उपयोग करें, तथा मूल उद्धृत राशियों को संरक्षित रखें। वास्तविक भुगतान मुद्रा, शुल्क, भुगतान की तिथियाँ और कोई भी विनिमय-समायोजन शर्तें स्पष्ट रूप से दिखाई देनी चाहिएं। एक परिवर्तन तुलना के लिए वर्कशीट को संरेखित कर सकता है; यह विनिमय दर को निश्चित नहीं करता है या अंतिम भुगतान की गई राशि की गारंटी नहीं देता है।

तकनीकी आधार और स्रोत सीमा

AISC-होस्टेड निर्माण प्रबंधन शिक्षण सामग्री, शेड्यूलिंग एवं अनुमान मॉड्यूल, मॉड्यूल दो, §§2.20–2.22, मुद्रित पृष्ठ 72–80: टेकऑफ़, निर्माता के क्षेत्र, डिटेलिंग और निर्माण कार्य, फिनिशिंग, निरीक्षण, हैंडलिंग और फ्रेट; पृष्ठ 80 पर वेल्ड मात्रा इनपुट। पाठ अपनी तैयारी संदर्भ को 1999 के रूप में पहचानता है। केवल गुणात्मक कार्य विभाजन का उपयोग किया जाता है; ऐतिहासिक मूल्य, प्रतिशत, उत्पादकता और कोड संदर्भ वर्तमान अनुमान डेटा नहीं हैं।

ANSI/AISC 303-22, स्टील भवनों और पुलों के लिए मानक अभ्यास कोड, 9 मई 2022, §11.2 टिप्पणी, पृष्ठ 16.3-63 (छापित): अतिरिक्त डिज़ाइन सहिष्णुताओं को अनुबंध दस्तावेज़ों में मापा गया पैरामीटर और अनुमत विचलन की पहचान करनी चाहिए। सामान्य संरचनात्मक निर्माण सहिष्णुताएँ उपकरण की अंतिम इंटरफ़ेस आवश्यकताओं को निर्धारित नहीं करती हैं।

अमेरिकन गैल्वेनाइजर्स एसोसिएशन, वेंटिंग एवं ड्रेनेज, अक्टूबर 2019 में अपडेट किया गया, प्रारंभिक स्पष्टीकरण और ड्रेनेज अनुभाग; 20 अक्टूबर 2026 को सत्यापित: निर्माण के बाद गैल्वेनाइज़िंग के लिए निर्माण प्रवाह पथ। यहाँ कोई सार्वभौमिक छिद्र आयाम या अंतिम मूल्य निर्धारित नहीं किया गया है। सात-ड्राइवर समूहीकरण, वाणिज्यिक तुलना कार्य और सभी उदाहरण ऑफर जैसा कि पहचाने गए हैं, संपादकीय या काल्पनिक हैं।
