เลือกขนาดล็อตการจัดส่งตามศักยภาพของแต่ละ workface

เปรียบเทียบกลยุทธ์การจัดส่งวัสดุที่เป็นไปได้สามแบบ

กำหนดวัตถุประสงค์ให้ชัดเจนว่าคือการดำเนินงานที่สมบูรณ์และใช้งานได้จริง โดยมีวัสดุที่ไซต์งานสามารถระบุ ป้องกัน และรับเข้าได้ จากนั้นเปรียบเทียบทางเลือกการจัดส่งที่เป็นไปได้ ทั้งสามตัวเลือกด้านล่างสามารถใช้งานได้จริงหากมีการจัดเตรียมความพร้อมด้านพื้นที่จัดเก็บ การนับจำนวน และการเติมสต๊อกอย่างเพียงพอ ไม่มีตัวเลือกใดถูกกว่าโดยธรรมชาติ

รักษาระดับการบรรทุกของรถบรรทุกให้แยกออกจากแพ็กเกจการติดตั้ง

แพ็กเกจการติดตั้ง (installation package) คือขอบเขตงานที่กำหนดไว้สำหรับแต่ละ workface และแต่ละขั้นตอน ส่วนล็อตการจัดส่ง (shipping lot) คือวัสดุที่เคลื่อนย้ายในการจัดส่งแต่ละครั้ง รถบรรทุกคันเดียวอาจขนส่งแพ็กเกจการติดตั้งหลายแพ็กเกจที่ระบุแยกจากกัน ในขณะที่แพ็กเกจเดียวอาจมาถึงในหลายครั้งและยังคงไม่สมบูรณ์จนกว่าจะได้รับรายการสุดท้ายที่จำเป็นเรียบร้อยแล้ว การรวมส่งไม่ทำให้เอกลักษณ์ของทั้งสองประเภทนี้หายไป

เลื่อนเพื่อดูตารางฉบับเต็ม

ทางเลือกแบบมีเงื่อนไขหลังจากที่ความต้องการด้านผลิตภัณฑ์ แบบแปลน และการติดตั้งได้รับการตอบสนองครบถ้วน
กลยุทธ์การจัดส่งแนะนำให้ใช้เมื่อความแตกต่างที่มีประโยชน์สิ่งที่ต้องวางแผนรับมือ
การจัดส่งจำนวนมากจากผู้จัดจำหน่ายในเครือไซต์งานมีพื้นที่จัดเก็บที่ได้รับการป้องกัน มีระบบคัดแยกที่เชื่อถือได้ และมีการระบุชิ้นส่วนที่ชัดเจน สม่ำเสมอ และไม่เปลี่ยนแปลงสต๊อกทั่วไปสามารถรองรับ workface ที่พร้อมใช้งานได้หลายแห่งโดยไม่ต้องรอการจัดเตรียมล็อตที่บรรจุล่วงหน้าใหม่ต้องมีสต๊อกและกระบวนการจัดเรียงที่ไซต์งานมากขึ้น ทั้งนี้สต๊อกยังคงต้องถูกจองไว้และตรวจสอบเทียบกับแต่ละแพ็กเกจอย่างต่อเนื่อง
จัดส่งทุกขั้นตอนสำหรับ workface เดียวพร้อมกันทั้งหมดพื้นที่ใกล้ workface นั้นสามารถป้องกันชุดวัสดุทั้งหมดได้ และการเติมสต๊อกในภายหลังมีความน่าเชื่อถือต่ำกว่าวัสดุสำหรับขั้นตอนหลังสามารถจัดหาได้ทันทีเมื่อพื้นที่ทำงานคืบหน้าวัสดุส่วนเพิ่มเติมรออยู่บนไซต์งาน และอาจขัดขวางการเข้าถึงในขั้นตอนต่อไป หากไม่มีการวางแผนการจัดเก็บอย่างเหมาะสม
ชุดวัสดุสำหรับแต่ละพื้นที่ทำงานจัดส่งตามลำดับขั้นตอนการติดตั้งพื้นที่จัดเก็บ (laydown) มีข้อจำกัด และผู้จัดจำหน่ายหรือจุดรวมสินค้าที่พร้อมใช้งานสามารถนับจำนวนและเติมสินค้าสำหรับขั้นตอนถัดไปได้เฉพาะวัสดุสำหรับขั้นตอนระยะใกล้เท่านั้นที่ครอบครองพื้นที่จัดเก็บที่วางแผนไว้มีการตัดสินใจปล่อยสินค้าและจองสินค้าเพิ่มขึ้น; แม้ชิ้นส่วนเล็กๆ ที่ลืมรวมไว้ก็อาจทำให้การจัดส่งที่วางแผนมาอย่างรอบคอบล้มเหลวได้

สำหรับตัวอย่างพื้นที่ก่อสร้างที่มีข้อจำกัดด้านล่าง ให้เลือกชุดวัสดุประจำหน้างานที่จัดส่งเป็นงวด หากไม่สามารถจัดหาวัสดุเพิ่มได้อย่างต่อเนื่อง แต่มีพื้นที่เก็บวัสดุที่ได้รับการป้องกันที่หน้างาน การจัดส่งชุดวัสดุครบชุดสำหรับหน้างานนั้นล่วงหน้าจึงเป็นทางเลือกที่ดีกว่า แต่หากพื้นที่ก่อสร้างมีคลังสินค้าที่มีการจัดการดีและลำดับความสำคัญของหน้างานเปลี่ยนแปลงบ่อย การใช้สต็อกจำนวนมากพร้อมการจองแบบควบคุมจะให้ความยืดหยุ่นในการจัดสรรมากกว่า ทางเลือกเหล่านี้เกี่ยวข้องกับความพร้อมของวัสดุและพื้นที่จัดเก็บ โปรดเปรียบเทียบข้อเสนอจริงด้านการบรรจุหีบห่อ การขนส่ง การจัดเก็บ และการขนย้ายซ้ำ ก่อนตัดสินใจว่าทางเลือกใดมีต้นทุนต่ำกว่า

กำหนดแพ็กเกจวัสดุเหล็ก ท่อ หรือระบบยึดติดพลังงานแสงอาทิตย์อย่างครบถ้วน

กำหนดขอบเขตงานที่สามารถดำเนินการให้เสร็จสมบูรณ์ได้

เริ่มต้นจากการกำหนดขอบเขตงานที่ได้รับการยอมรับ พร้อมข้อกำหนดด้านการติดตั้งและการตรวจสอบ ระบุชื่อพื้นที่ทำงาน (workface) ระยะงาน (stage) และงานเฉพาะที่สามารถดำเนินการให้เสร็จสมบูรณ์ได้ ระบุงานก่อนหน้าที่ต้องดำเนินการก่อน ความต้องการในการเข้าถึงพื้นที่ และอินเทอร์เฟซที่ผู้ซื้อจัดเตรียมให้ ชุดวัสดุเหล็กที่ครบถ้วนอาจเป็นระยะแรกของพื้นที่ทำงานข้ามสาขา (cross-trade workface) ที่ใหญ่ขึ้น ซึ่งไม่จำเป็นต้องรวมท่อสปูล (pipe spool) และคลิปยึดแผงโซลาร์ (solar clamp) ทั้งหมดที่จะใช้ในภายหลังไว้ในใบจัดส่งทางกายภาพเดียวกัน

นับจำนวนชุดประกอบ ชิ้นส่วนแยกเดี่ยว และชุดอุปกรณ์ครบชุด

ใช้ BOM ที่ได้รับการอนุมัติเพื่อจัดทำรายการชุดประกอบที่มีเครื่องหมายกำกับและรายการอุปกรณ์เชื่อมต่อแยกแต่ละรายการ สำหรับงานเหล็ก ให้แยกแยะแผ่นเหล็กที่ติดตั้งจากโรงงานออกจากแผ่นเหล็กเชื่อมต่อแบบหลวมและชุดยึด สำหรับงานท่อ ให้จัดกลุ่มชิ้นส่วนจับคู่ ซีล และอุปกรณ์ยึดของแต่ละข้อต่อที่ระบุไว้ร่วมกับอุปกรณ์รองรับที่เกี่ยวข้อง สำหรับระบบยึดแผงโซลาร์เซลล์ ให้แยกแยะความยาวราง ชุดต่อราง อุปกรณ์ยึดราง แคลมป์ปลาย และแคลมป์กลาง โดยตัวเรือนแคลมป์ไม่ถือเป็นชุดยึดโดยอัตโนมัติ

ตัวอย่างจากผู้ผลิตที่ระบุชื่อเฉพาะแสดงให้เห็นว่าเหตุใดความแตกต่างนี้จึงสำคัญ คู่มือการติดตั้งแบบ Flush Mount ของ IronRidge ฉบับที่ 2.0 ©2019 หน้า 3–5 ได้ระบุราง ข้อต่อแบบบอนด์ (bonded splice) และสกรูยึดแยกจากกัน ตามด้วยชุดแคลมป์ยึดที่กำหนดไว้ รายละเอียดชิ้นส่วนในอดีตเหล่านั้นใช้กับการจัดวางรูปแบบนั้นเท่านั้น สำหรับระบบยึดติดตั้งที่จัดซื้อมา ให้รักษารายการชิ้นส่วนจริง คำแนะนำการติดตั้ง และจุดเชื่อมต่อที่เข้ากันได้ไว้ แทนที่จะเลือกข้อต่อหรือสลักเกลียวที่มีลักษณะคล้ายคลึงกัน

รักษาการปรับปรุงเวอร์ชันของอินเทอร์เฟซร่วม (shared interface revision) ให้คงที่

กำหนดป้ายกำกับที่ไม่ซ้ำกันให้กับแต่ละชุด โดยเชื่อมโยงกับเวอร์ชันรายการวัสดุ (BOM) และรายการบรรจุภัณฑ์ (packing list) ผูกเอกสารแบบแปลนเหล็ก แบบแปลนท่อ และแบบแปลนโครงสร้างยึดติดเข้าด้วยกันผ่านเวอร์ชันอินเทอร์เฟซร่วม หากแบบเจาะรูสำหรับแผ่นยึด (bracket hole pattern) หรือการยึดแนวนอน (rail attachment) เปลี่ยนแปลง ให้เปิดชุดที่เกี่ยวข้องอีกครั้ง และระบุว่าชิ้นส่วนเก่าอยู่ในสถานะใด — ยังไม่จัดส่ง จัดเก็บไว้ หรือติดตั้งแล้ว การมีวันที่เอกสารใหม่กว่าเพียงอย่างเดียวไม่ได้หมายความว่าชิ้นส่วนเก่ายังใช้งานได้

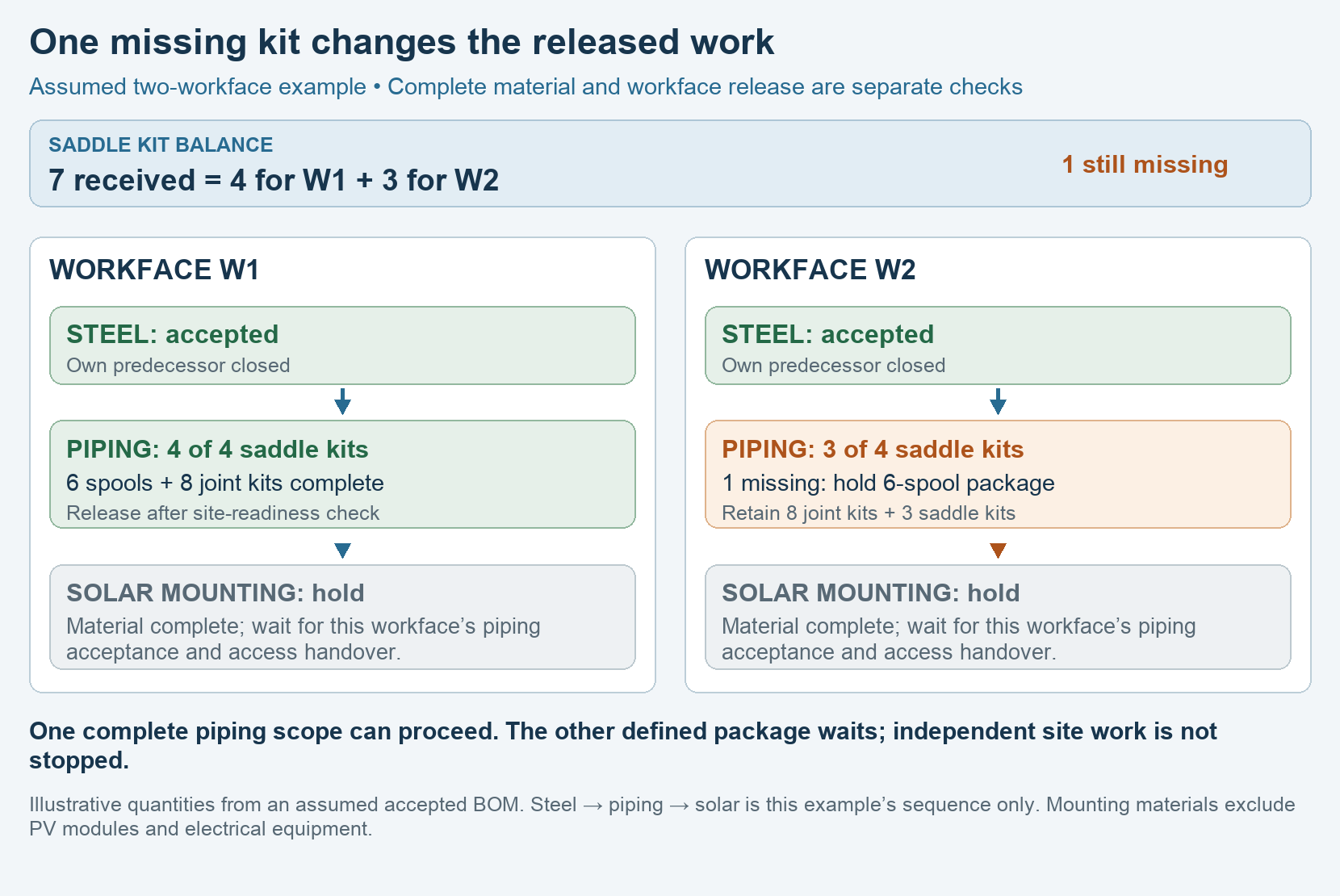

สองพื้นที่ทำงานและชุดซั๊ดเดิลหนึ่งชุดที่ขาดหายไป

กำหนดเงื่อนไขของแพ็กเกจและการรับเข้าสินค้า

สมมุติว่ามีพื้นที่ทำงานสองแห่งที่เป็นอิสระต่อกัน คือ W1 และ W2 โดยแต่ละแพ็กเกจท่อ—P1 หรือ P2—ต้องการสปูลที่มีเครื่องหมายครบหกตัว ชุดข้อต่อแบบสมบูรณ์แปดชุด และชุดซั๊ดเดิลแบบสมบูรณ์สี่ชุด สปูลและชุดข้อต่อทั้งหมดผ่านการตรวจสอบรับเข้าแล้ว แต่มีเพียงเจ็ดในแปดชุดของชุดซั๊ดเดิลเท่านั้นที่มาถึง ปริมาณที่ระบุเป็นสมมุติฐาน โดยแต่ละชุดสมบูรณ์รวมอุปกรณ์ฮาร์ดแวร์ที่ระบุไว้ครบถ้วน ไม่มีการนิยามแพ็กเกจท่อขนาดเล็กกว่านี้

จัดสรรแพ็กเกจท่อแบบสมบูรณ์หนึ่งชุด

ขั้นตอนงานโครงสร้างเหล็กของทั้งสองพื้นที่ทำงานได้รับการยอมรับแล้ว ไซต์สามารถรับเข้าสินค้าสำหรับขั้นตอนการติดตั้งขั้นต่อไปได้เท่านั้น โดยให้ความสำคัญกับ W1 ก่อน จัดสำรองชุดซั๊ดเดิลสี่ชุดสำหรับ P1 และสามชุดสำหรับ P2 P1 มีวัสดุครบถ้วนแล้ว แต่จะจัดส่งได้ก็ต่อเมื่อผ่านการตรวจสอบการเข้าถึงและรับเข้าเท่านั้น ส่วน P2 ยังขาดชุดหนึ่งชุด ลำดับงานโครงการกำหนดให้แต่ละขั้นตอนการติดตั้งระบบยึดแผงโซลาร์ (V1 หรือ V2) เกิดขึ้นหลังจากที่มีการยอมรับและส่งมอบระบบท่อที่เกี่ยวข้องแล้วเท่านั้น ส่วนโมดูลเซลล์แสงอาทิตย์และงานระบบไฟฟ้าจัดหาโดยฝ่ายอื่น

เลื่อนเพื่อดูตารางฉบับเต็ม

สมดุลสต๊อกสมมุติ: รายการสินค้าแต่ละรายการที่ได้รับจะถูกจัดสรรเพียงครั้งเดียว
รายการในบิลออฟเมทเทอเรียล (BOM)ต้องใช้ทั้งสองหน่วยงานทำงาน (workfaces)ได้รับแล้วการจัดสรร P1การจัดสรร P2ยังขาดอยู่
ชุดประกอบท่อที่มีเครื่องหมาย1212660
ชุดชิ้นส่วนต่อเชื่อมแบบครบชุด1616880
ชุดคีมรองรับแบบครบชุด87431
ตัวอย่างสองพื้นที่ทำงาน: ชุดแซดเดิล (saddle kits) จำนวนเจ็ดชุดที่ได้รับมา จัดสรรให้ W1 สี่ชุด และ W2 สามชุด ทำให้ขาดหนึ่งชุด; งานท่อของ W1 สามารถดำเนินการต่อได้หลังจากยอมรับเหล็กแล้ว ในขณะที่แพ็กเกจ W2 ที่กำหนดไว้และระยะงานพลังงานแสงอาทิตย์ที่ขึ้นอยู่กับแพ็กเกจนั้นต้องรอต่อไป
การจัดสรรสมมุติ: ชุดซั๊ดเดิลสี่ชุดทำให้ P1 ครบถ้วน ส่วนสามชุดยังคงจัดสรรไว้สำหรับ P2 ซึ่งยังขาดอยู่หนึ่งชุด แต่ละขั้นตอนของระบบยึดแผงโซลาร์ตามลำดับหลังจากการส่งมอบระบบท่อที่เกี่ยวข้อง

ปิดช่องว่างของสินค้าขาดหรือเปลี่ยนขอบเขตของแพ็กเกจ

แพ็กเกจสำหรับ W2 ที่มีขนาดเล็กลงสามารถดำเนินการต่อได้ก็ต่อเมื่่อทีมงานนิยามขอบเขตงานที่สามารถดำเนินการให้เสร็จสมบูรณ์ได้ ซึ่งรวมถึงการรองรับ ข้อต่อ การเข้าถึง และการตรวจสอบอย่างอิสระทั้งหมด ทั้งนี้ต้องปรับปรุงรายการวัสดุ (BOM) และการปล่อยงานที่เกี่ยวข้องก่อนจัดส่ง โดยเฉพาะอย่างยิ่ง ชุดซั๊ดเดิลสามชุดเพียงอย่างเดียวไม่สามารถนิยามขอบเขตงานดังกล่าวได้

อีกทางเลือกหนึ่งคือโอนชุดที่เหมือนกันและผ่านการยอมรับแล้วจากคำสั่งจองอื่น และปรับปรุงการจัดสรรทั้งสองรายการ รวมถึงช่องว่างของสินค้าที่อาจเกิดขึ้นที่ตำแหน่งอื่น เมื่อ P2 มีชุดซั๊ดเดิลครบสี่ชุดแล้ว ให้ดำเนินการตรวจสอบการรับเข้าและการเข้าถึงซ้ำอีกครั้ง ส่วน V2 ยังคงรอการยอมรับและส่งมอบ P2

ปกป้องวัสดุที่จัดเก็บไว้ และปล่อยล็อตวัสดุที่ใช้งานได้ต่อไป

จัดตำแหน่งสถานที่เก็บให้สอดคล้องกับวัสดุจริง

ระบุสถานที่เก็บจริงก่อนจัดส่ง รักษาความมั่นคงและการระบุกลุ่มเหล็กยาวและท่อให้ชัดเจน ปกป้องผิวปลายที่ต้องเชื่อมต่อกันและผิวเคลือบตามข้อกำหนดในคำสั่งงาน และรักษาบรรจุภัณฑ์ชิ้นส่วนขนาดเล็กให้เชื่อมโยงกับรหัสชุดวัสดุอย่างต่อเนื่อง แยกชิ้นส่วนที่มีขนาดหรือรุ่น (revision) ใกล้เคียงกันออกจากกัน เพื่อให้การตรวจนับที่จุดรับสินค้าสามารถแยกแยะชุดวัสดุที่ถูกต้องจากจำนวนชิ้นส่วนที่เท่ากันแต่เป็นชิ้นส่วนผิดประเภทได้

สำหรับงานก่อสร้างในสหรัฐอเมริกา OSHA 29 CFR 1926.250 ระบุข้อกำหนดด้านการจัดเก็บที่มั่นคงใน (a)(1) ข้อจำกัดน้ำหนักพื้นใน (a)(2)(i) การเข้าถึงที่ปลอดโปร่งใน (a)(3) และการแยกวัสดุที่ไม่สามารถเก็บร่วมกันได้ใน (b)(3) วรรค (b)(9) กำหนดให้ท่อและเหล็กโครงสร้าง ยกเว้นกรณีที่จัดวางบนแร็ก (racked) ต้องถูกกองซ้อนและใช้บล็อกยึดเพื่อป้องกันการกระจายตัวหรือเอียง ข้อกำหนดเหล่านี้จำกัดการจัดวางการจัดเก็บที่วางแผนไว้ แต่ไม่ได้กำหนดจำนวนรถบรรทุกที่ใช้ทั่วไป หรืออนุญาตให้จัดเก็บบนหลังคา

ปฏิบัติตามคำแนะนำในการจัดเก็บและการรักษาสภาพของผลิตภัณฑ์จริงสำหรับฝาปิด ซีล พื้นผิวเคลือบ บรรจุภัณฑ์ และการป้องกันสภาพแวดล้อม จัดเตรียมพื้นที่จัดเก็บชิ้นส่วนขนาดเล็กที่มีการป้องกันและติดป้ายระบุอย่างชัดเจนทั้งที่จุดรวบรวมสินค้าและหน้าไซต์งาน การมีเพียงพื้นที่วางสินค้ากลางแจ้งไม่ได้รับประกันว่าสินค้าทุกรายการจะสามารถเก็บรอไว้ที่นั่นได้ หากสถานที่พักสินค้าหรือเงื่อนไขการจัดเก็บที่ได้รับอนุญาตไม่สามารถใช้งานได้ ให้เลื่อนการจัดส่งออกไป หรือใช้ทางเลือกอื่นที่เหมาะสมตามที่ได้ตกลงร่วมกัน แทนที่จะจัดส่งล็อตสินค้าที่ครบถ้วนแต่ไม่สามารถบริหารจัดการได้

ตรวจสอบความพร้อมของวัสดุและสถานที่ทำงานพร้อมใช้งานควบคู่กัน

เมื่อมีการตัดสินใจปล่อยงาน ให้ตรวจสอบความสอดคล้องของรายการวัสดุ (BOM) ปัจจุบัน ปริมาณที่ยอมรับ และบันทึกสินค้าของชุดส่งมอบ ตรวจสอบว่ารายการก่อนหน้าและการระงับการตรวจรับได้ปิดเรียบร้อยแล้ว และให้ไซต์งานยืนยันสถานที่รับสินค้า เส้นทางเข้าออก และการเตรียมการขนถ่ายวัสดุ จากนั้นผู้ประสานงานด้านโลจิสติกส์จะจับคู่รหัสชุดส่งมอบที่ปล่อยแล้วกับรหัสการจัดส่งจริงและรหัสใบรายการบรรจุหีบห่อ ความพร้อมของวัสดุและความพร้อมของหน้างานเป็นฟิลด์แยกต่างหาก ดังนั้นชุด V2 ที่สมบูรณ์จึงสามารถคงสถานะ “ระงับ—รอส่งมอบ P2” ไว้ได้อย่างชัดเจน

ในขั้นตอนการรับสินค้า ให้ตรวจสอบฉลากบรรจุภัณฑ์ รุ่น (revision) จำนวนชิ้นส่วนในชุดที่นับได้ และสภาพของสินค้าเทียบกับบันทึกการจัดส่ง บันทึกกรณีสินค้าขาดหรือชำรุดไว้กับบรรจุภัณฑ์ที่เกี่ยวข้องโดยตรง ปรับปรุงผลลัพธ์ของงานที่สามารถใช้งานได้จริง และเก็บสินค้าที่ถูกปฏิเสธหรือยังไม่ได้รับการแก้ไขไว้แยกจากสินค้าที่ได้รับอนุมัติให้เข้าสต๊อกแล้ว รวมทั้งทำการปรับยอดคงเหลือที่จุดรวมสินค้าด้วย เพื่อไม่ให้การจัดส่งครั้งถัดไปนำการจองที่ได้จัดส่งออกไปแล้วมาใช้ซ้ำ

คำถามที่พบบ่อย

หลายชุดวัสดุสำหรับการติดตั้งสามารถขนส่งด้วยรถบรรทุกคันเดียวกันได้หรือไม่

ได้ ถ้าการจัดการด้านการขนส่งและการรับสินค้าที่ไซต์งานสามารถรองรับการจัดส่งนั้นได้และรักษาเอกลักษณ์ของแต่ละชุดวัสดุไว้ได้ ให้ระบุรหัสชุดวัสดุ หรืออ้างอิงภาชนะ/มัดรวม ปริมาณ และจุดหมายปลายทางลงในบันทึกการจัดส่งอย่างชัดเจน การใช้ยานพาหนะร่วมกันไม่ทำให้ชุดวัสดุที่ยังไม่ครบถ้วนกลายเป็นชุดวัสดุที่สมบูรณ์ และผู้ให้บริการขนส่งและไซต์งานยังคงต้องมีการจัดวาง การป้องกัน และการจัดการที่เหมาะสม

ชิ้นส่วนที่ขาดเพียงชิ้นเดียวควรทำให้วัสดุทั้งหมดสำหรับไซต์งานล่าช้าหรือไม่

มีเพียงขอบเขตงานที่ได้รับผลกระทบและงานที่ขึ้นอยู่กับขอบเขตนั้นเท่านั้นที่จำเป็นต้องหยุดชะงัก ในตัวอย่างนี้ ชิ้นส่วนคีมรองรับที่ขาดเพียงชิ้นเดียวทำให้ชุดท่อ P2 ที่กำหนดไว้และขั้นตอนการส่งมอบพื้นที่สำหรับติดตั้งโครงสร้างรองรับแผงโซลาร์ที่เกี่ยวข้องต้องหยุดชะงัก ขณะที่ชุด P1 ที่สมบูรณ์สามารถดำเนินการต่อไปได้ ส่วนงานอื่นที่ไม่ขึ้นต่อกันสามารถดำเนินการต่อไปได้ตามปกติ ขอบเขตงานย่อยที่ลดขนาดลงจำเป็นต้องมีวัสดุ ระบบรองรับ และขอบเขตการตรวจสอบที่ได้รับการยอมรับอย่างชัดเจนก่อนที่จะปล่อยให้ดำเนินการ

สกรูและวัสดุสำรองเพิ่มเติมควรบรรจุอย่างไร

ระบุสกรูและวัสดุสำรองเพิ่มเติมแยกต่างหากจากปริมาณที่จองไว้สำหรับแต่ละชุดวัสดุสำหรับการติดตั้งแบบครบชุด โดยยังคงรักษาเอกลักษณ์ของชิ้นส่วนและรุ่น (revision) เดิมไว้ ตัดสินใจว่าใครมีสิทธิ์ปล่อยวัสดุสำรองนั้น หากใช้ชุดวัสดุสำรองในการปิดชุด P2 ให้บันทึกการโอนย้ายและปรับลดปริมาณสำรองที่เหลืออยู่ ห้ามแสดงชิ้นส่วนเดียวกันทั้งในสต๊อกวัสดุที่ติดตั้งแล้วและในสต๊อกวัสดุสำรองพร้อมกัน

หากใบแจ้งรายการบรรจุ (packing list) นับจำนวนกล่องแทนที่จะนับจำนวนชุดวัสดุแบบครบชุด จะต้องดำเนินการอย่างไร

ใช้อ้างอิงกล่องเพื่อค้นหาเนื้อหาภายใน จากนั้นปรับยอดชิ้นส่วนหรือชุดวัสดุที่กำหนดไว้ให้สอดคล้องกับรายการวัสดุ (BOM) บันทึกอุปกรณ์ยึดแน่นที่มากับชุดวัสดุ และตรวจสอบให้แน่ใจว่าจำนวนและสภาพของสินค้าสอดคล้องกับข้อตกลง ตัวอย่างเช่น การมีตัวยึดแบบคีม (clamp bodies) 10 ชิ้น และถุงสกรูที่ไม่ระบุรายละเอียด 10 ถุง ไม่ได้หมายความว่ามีชุดคีมแบบครบชุดที่ได้รับการยอมรับแล้ว 10 ชุด ต้องทำให้กรณีสินค้าขาดปรากฏชัดเจนในระดับชิ้นส่วนที่ขัดขวางการประกอบชุดวัสดุให้ครบถ้วน

หากแบบแปลนเปลี่ยนแปลงหลังจากที่บางส่วนของล็อตวัสดุมาถึงไซต์งานแล้ว จะต้องดำเนินการอย่างไร

ระบุส่วนต่อเชื่อมที่เปลี่ยนแปลงและรหัสชุดวัสดุที่ได้รับผลกระทบ จากนั้นแยกชิ้นส่วนที่ผลิตตามแบบแปลนรุ่นเก่าออกจากการใช้งานตามข้อกำหนดรุ่นใหม่ ขอคำชี้แนะจากโครงการเกี่ยวกับวิธีจัดการวัสดุที่จัดเก็บไว้แล้วหรือติดตั้งไปแล้ว อัปเดตรายการวัสดุ (BOM) การจองวัสดุ คำสั่งการบรรจุ และการปล่อยงานที่ขึ้นอยู่กันทั้งหมดพร้อมกัน ห้ามเปลี่ยนป้ายกำกับชิ้นส่วนรุ่นเก่าให้เป็นรุ่นปัจจุบันเพียงเพราะแบบแปลนใหม่มีชื่อผลิตภัณฑ์ในกลุ่มเดียวกัน

เมื่อใดที่การจัดส่งจำนวนมากครั้งเดียวจึงดีกว่าการจัดส่งแบบแบ่งระยะหลายรอบ?

การจัดส่งครบชุดสำหรับงานหนึ่งๆ (complete-workface delivery) อาจเหมาะสมกว่า เมื่อมีพื้นที่เก็บสินค้าที่ได้รับการป้องกันและสามารถเข้าถึงได้สะดวก แต่การจัดส่งเติมเต็มในภายหลังไม่แน่นอน ทั้งนี้ การจัดส่งจำนวนมากจากผู้จัดจำหน่ายในเครือเดียวกันก็อาจเหมาะกับไซต์งานที่มีคลังสินค้าที่มีศักยภาพสูงและสามารถจัดแยกสินค้าได้อย่างยืดหยุ่นเช่นกัน โปรดเปรียบเทียบขอบเขตจริงของการจัดเก็บ บรรจุภัณฑ์ การขนส่ง และการจัดการซ้ำ (rehandling) โดยการใช้รถบรรทุกให้เต็มคันเพียงอย่างเดียวไม่ได้หมายความว่าต้นทุนรวมต่ำลง หรือสินค้าจะนำไปใช้งานได้มากขึ้น

พื้นฐานทางเทคนิคและขอบเขตแหล่งที่มา

OSHA, 29 CFR 1926.250 ข้อกำหนดทั่วไปสำหรับการจัดเก็บ (ข้อความฉบับล่าสุดตรวจสอบเมื่อวันที่ 19 ตุลาคม 2569): ข้อ (a)(1), (a)(2)(i), (a)(3), (b)(3) และ (b)(9) ใช้ในการจัดเก็บอย่างมั่นคง การเข้าถึงที่ชัดเจน ขีดจำกัดน้ำหนักการจัดเก็บ การแยกวัสดุที่ไม่สามารถเก็บร่วมกันได้ และการยึดตรึงท่อ/เหล็กโครงสร้างขณะจัดเก็บ อย่างไรก็ตาม มาตรฐานนี้ไม่ได้ระบุขนาดของล็อตการจัดส่งที่ใช้ได้ทั่วไป

คู่มือการติดตั้งแบบเรียบกับหลังคาของ IronRidge รุ่น 2.0 ©2019 หน้า 3–5: รายการตรวจสอบส่วนประกอบ และขั้นตอนการประกอบแยกต่างหากสำหรับราง ข้อต่อแบบเชื่อมต่อ (bonded-splice) ตัวยึด และแคลมป์ โครงสร้างประวัติศาสตร์ที่ระบุชื่อนี้แสดงให้เห็นความแตกต่างระหว่างส่วนประกอบแต่ละชิ้นกับชุดอุปกรณ์โดยรวม โปรดใช้คู่มือการติดตั้งฉบับล่าสุดสำหรับระบบจริงที่ท่านซื้อมา ตัวอย่างการคำนวณที่ให้มาไม่ได้ระบุหรือแทนที่ส่วนประกอบใดๆ ของ IronRidge ทั้งสิ้น

METDAX · ผู้จัดพิมพ์

จัดพิมพ์โดย METDAX จัดทำด้วยความช่วยเหลือของปัญญาประดิษฐ์ (AI) และตรวจสอบแหล่งอ้างอิงที่ระบุไว้
