Toprak Bölgelerini Temel Tedarik Gereksinimlerine Çevirin

Sadece Toprak Etiketlerini Değil, Temel Konumlarını Haritalandırın

Jeoteknik yorumu ve dizilim düzenini birlikte kullanın. Bir bölge, tasarım varsayımlarının geçerli olduğu temel konumlarını tanımlamalıdır; yalnızca erken bir toprak haritasında renklendirilmiş bir alan değil. Yeraltı suyu, dolgu malzemesi, engeller ve tabaka değişimleri, hem bitmiş temelin hem de montaj yöntemini etkileyebilir.

Racking Yükleri ile Montaj Koşullarını Birlikte Tutun

Her bölgeyi gerekli basınç, kaldırma ve yanal dayanım, hareket sınırları ve dayanıklılık hükümleriyle ilişkilendirin. Racking reaksiyonlarını ve kazık başı düzenlemesini de dahil edin. Jeoteknik ve yapı mühendisleri temeli seçer ve nitelendirir; tedarik bu seçimi doğru malzeme ve montaj kapsamına dönüştürür.

Bölge sınırlarında belirsizliği görünür tutun. Bir konumda başarılı olan bir deneme, yakın çevredeki tüm pozisyonların aynı zemine sahip olduğunu kanıtlamaz. Montajcıya ne zaman devam edeceğini, rutin bir ayar yapacağını ya da revize edilmiş bir tasarıma geçmesi gerektiğini belirten gözlemleri ve kabul kriterlerini önceden mutabakata varın.

Tek Bir Sözleşme, Aşamalı Partiler veya Uzman Paketlerden Birini Seçin

Tek Bir Üretim Siparişi İşe Yaradığında

İlgili bölgeler, miktarlar ve tasarımlar netleşmişse ve tek bir tedarikçi tam kapsamı karşılayabiliyorsa tek bir tam üretim siparişi kullanın. Sipariş farklı uzunluklara, kesitlere veya temel sistemlerine sahip olabilir. Belgelerin standardizasyonu faydalıdır; ancak uygun olmayan bir temelin standardizasyonu değildir.

Aşamalı veya Uzman Paketler Daha İyi İşlediğinde

Alanın bir kısmı ilerleyebilirken diğer alanlar hâlâ çözülüyor durumdaysa, ayrı bölge teslimatlarıyla bir tedarik anlaşması kullanın. Sonraki her teslimat için ticari kuralları önceden mutabakata varın; bunlar minimum parti büyüklüklerini, fiyat geçerlilik süresini, teslim süresinin başlangıç tarihini ve iptal riskini içerir. Gelecekteki kapasite için rezervasyon, nihai parçaların üretimi için yetki vermekten farklıdır.

Bir bölge farklı üretim veya montaj yeteneği gerektirdiğinde ya da nitelikli bağımsız tedarik projenin planını önemli ölçüde iyileştirdiğinde ayrı uzman paketler kullanın. Racking ile arayüzü koordine tutun. Birden fazla sözleşme uygun olabilir; ancak temeller, montaj ve üst yapı arasındaki sınır sorumluluğunu açıkça tanımlayan bir sahip (owner) gereklidir.

Tedarikçi yeteneğini kontrol ettikten sonra bu yaklaşımları karşılaştırın. Bir tedarikçinin çelik sağlama teklifi, o tedarikçinin tam temel sistemi, montaj ekipmanları veya saha testlerini sağladığını göstermez. Bu kapsam farkları, ticari alternatifler karşılaştırılmadan önce çözülmelidir.

Tam tabloyu görüntülemek için kaydırın.

Karışık Zeminli Bir Güneş Enerjisi Alanı İçin Tedarik Seçenekleri
Proje koşuluDeğerlendirme YaklaşımıFiyat ve Planlama Arasındaki Denge
Tüm bölgeler ve miktarlar kabul edilmiştir; tedarikçi tüm gerekli varyantları kapsarBölgeye özel kalemler içeren tek bir tam siparişDaha basit satın alma işlemi, ancak üretim sonrası miktar değişikliklerine yönelik esneklik daha düşüktür
Kalan alanlar çözülmeden önce kabul edilen bölgelerin çalışmasına başlanabilirAyrı yetkilendirilmiş üretim partileriyle tek bir sözleşmeOlası ek parti, taşıma ve seferberlik maliyetlerine karşı daha erken çalışma
Bir bölge, ana tedarikçinin nitelendirilmiş kapsamı dışındaki bir yeteneği gerektirirAyrı uzman paketiEk raflandırma ve teslimat arayüzüyle yararlı uzmanlık
Ortak bir bileşen, bölgeler arasında gerçekten kabul edilmiştirBu bileşenin konsolide satın alınmasıOrtak çizimler ve kabul gereklidir; yalnızca görünüm yeterli değildir

Yalnızca Kabul Edilen Temel Arayüzleri Standardize Edin

Ortak Raflandırma Bağlantıları Tedariği Basitleştirebilir

Öncelikle yararlı ortak arayüzleri ara: raflandırma bağlantısı, tanımlama sistemi, belge formatı ve teslimat ambalajı. Ortak kazık başlıkları veya uzantılar yalnızca kabul edilen tasarımların aynı parçaları kullanmasına izin verdiğinde mümkündür. Sadece eşleşen cıvata düzeni, eşdeğer yük aktarımı veya hareket davranışını garanti etmez.

Ayrı bağlantı elemanlarına sahip kavrama vida (helikal) kazık şaftı ve uzatma bağlantısı kavramı.
Uzatma mili, kılıf ve bağlantı donanımı. Kavram resmi.

Uzantılar ve Kuplingler Belirli Bir Sisteme Aittir

Uzantı kullanan bir sistem için onaylı mil, kupling, bağlantı elemanları ve montaj sınırlarını bir bütün olarak belirleyin. Genel amaçlı bir uzantı payı satın almayın ve bunun her beklenmedik zemin koşulunu düzeltebileceğini varsaymayın. Farklı bir kesit, uzunluk veya bağlantı, revize edilmiş bir tasarım ve montaj değerlendirmesi gerektirebilir.

Malzeme tanımlamasını, imalat ve teslimat süreci boyunca bölge ve çizim revizyonuyla ilişkilendirin. İki görsel olarak benzer kazık farklı gereksinimlere sahipse, ortak bir gevşek istif bu ayrımı, satın alma planının korumayı amaçladığı şekilde ortadan kaldırabilir.

Örnek: İki Kabul Edilen Bölgenin Teslimatını Gerçekleştirin ve Üçüncüyü Açık Tutun

İki Nitelendirilmiş Tedarik Düzenlemesini Karşılaştırın

1.000 temel konumu bulunan varsayımsal bir güneş enerjisi sahasını düşünün: 600 konum Bölge A’da, 300 konum Bölge B’de ve 100 konum Bölge C’de yer alıyor. Tasarımcılar, A ve B bölgeleri için farklı temel varyantlarını ve kurulum kriterlerini, dahil olmak üzere gerekli denemeleri kabul etmişlerdir. Bölge C’de çözülmemiş engeller bulunmaktadır ve nihai tasarımı beklemektedir.

A ve B bölgeleri için iki tedarik düzenlemesi uygun bulunmuştur. Tedarikçi X, ayrı bölge paketlemesi ve üretim sevkiyatlarıyla tek bir sözleşme kapsamında kabul edilen her iki varyantı da sağlayabilir. Alternatif olarak, Tedarikçi Y ve Tedarikçi Z, aynı kalite ve teslimat gereksinimlerine göre her biri bir bölgeyi teslim edebilir. Her iki düzenleme de inşaat programını karşılayabilir. İşverenin belirttiği öncelik, kabul edilen raf bağlantıları ve sonraki çizim değişiklikleri için tek bir tutarlı arayüz sağlamaktır; ayrı tedarikçi yedekliliği oluşturmak değil.

Seçilen Plan ve Bunu Değiştirecek Unsurlar

A ve B bölgeleri için bölgeye özel sipariş onaylarıyla X’i seçin. Başlangıçta kabul edilen kapsam 900 temel noktasını kapsarken, C’nin 100 noktası geçici statüdedir. Gerçek parçaları onaylı malzeme listelerinden sipariş edin; 900 nokta, otomatik olarak 900 adet ayrı çelik parça anlamına gelmez. X ile yapılan anlaşma, C için daha sonraki bir üretim penceresi ayırabilir; ancak tasarım kabul edilmeden önce C’nin nihai parçalarının üretimine onay vermemelidir.

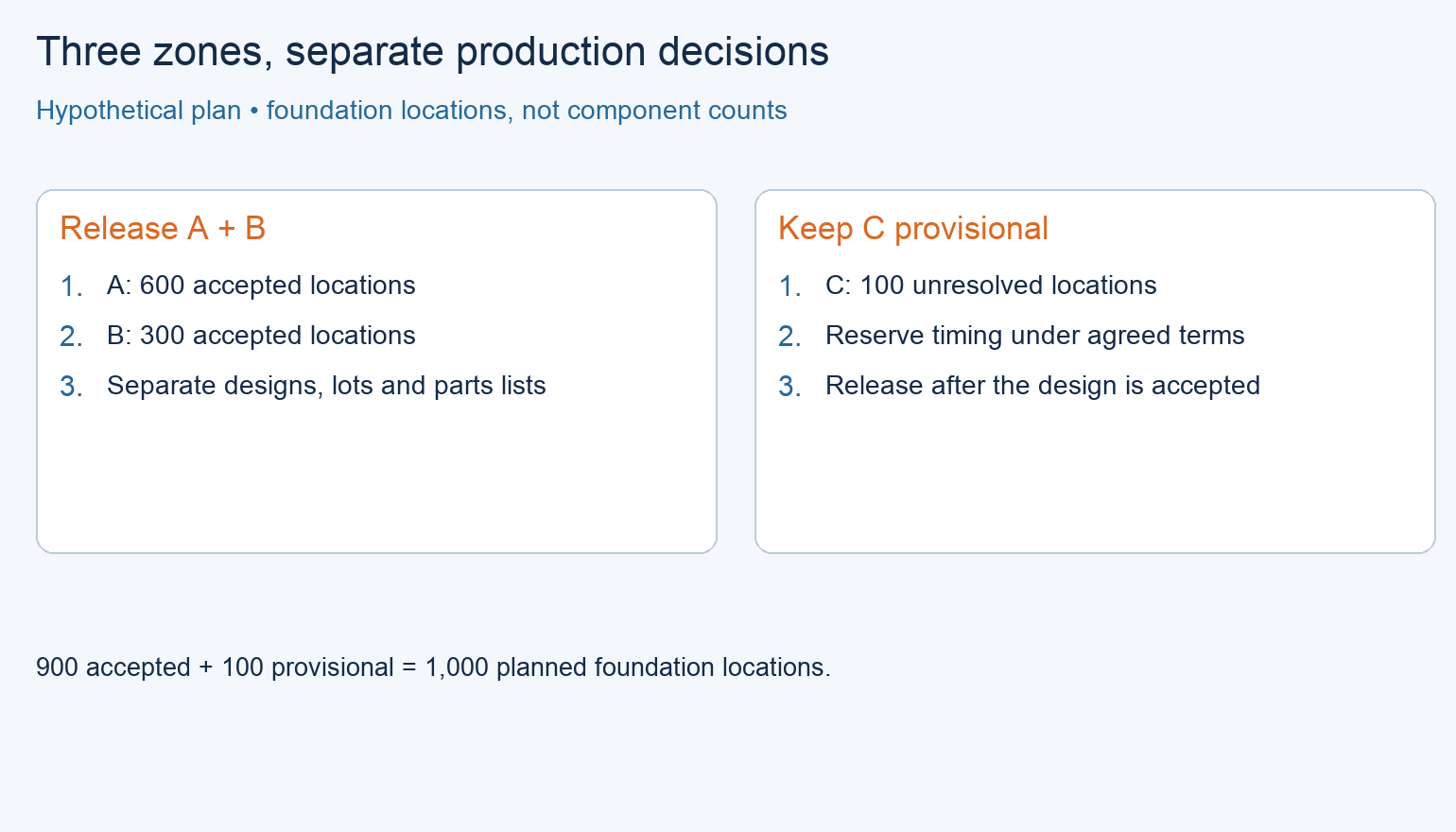

Bölge A ve B’nin kabul edildiği, Bölge C’nin geçici olarak kabul edildiği hipotetik satın alma planı.
Örnek, satın alma işlemine hazır olan 900 konumu, geçici olarak belirlenmiş 100 konumdan ayırır; bu rakamlar konum sayılarıdır, bileşen miktarları değil.

Bu seçim, A ve B üzerindeki ilerlemeyi korur ve sahibin tercih ettiği koordinasyon düzenini sağlar. Y ve Z ayrı paketleri, bağımsız tedarik öncelik haline geldiğinde veya tam monte edilmiş teklifleri daha cazip olduğunda geçerli bir alternatif kalır. Aynı malzemeler, montaj, test ve teslimat kapsamı için fiyatlar olmadan hiçbir tasarruf iddia edilmez.

C nihayetinde X’in yeteneği dışındaki bir sistem gerektiriyorsa, o bölgeyi nitelendirilmiş bir uzmandan tedarik edin ve serbest bırakmadan önce raflandırma arayüzünü uyumlandırın. Revize edilmiş zemin bilgileri B’yi etkiliyorsa, B’nin henüz imal edilmemiş bakiyesini durdurun ve o bölgeyi gözden geçirin. Sözleşme, tüm 1.000 konumu özdeş kabul etmeye zorlamak yerine hedefe yönelik bir yanıt vermeye izin vermelidir.

Tam Temel Partisini Fiyatlandırın ve Zemin Değişikliklerini Yönetin

Çelik Tedarikini Montaj ve Testten Ayırın

Teklifi montaj planıyla uyumlu hale getirin. Öncelikli bölümleri veya kazıkları, uzantıları, başlıkları, bağlantıları, yüzey işlemlerini ve gerekli belgeleri belirtin. Montajı, seferberliği, testi, taşımayı ve herhangi bir kararlaştırılmış bekleme çalışmasını ayrı ayrı belirtin. Düşük çelik birim fiyatı, tam monte edilmiş bir temel teklifiyle doğrudan karşılaştırılamaz.

Paletlenmiş kazık bölümleri, uzatmalar ve bağlantı donanımı kavramı.
Helis uçlar, uzatmalar ve bağlantı donanımı paketleme amacıyla gruplandırılmıştır. Kavram resmi.

İstisnaları Etkilenen Konumlara Bağlayın

Ekip bir zeminle ilgili istisna ile karşılaşmadan önce bu istisnanın nasıl işleneceği konusunda anlaşmaya varın. Konumu, gözlemlenen koşulu, zaten tamamlanan işi ve tasarımcının kabul ettiği yanıtı kaydedin. Sözleşme kapsamında karşılık gelen ticari düzeltmeyi sağlayın. Alan içinde yapılan bir ikameyi sessizce, bölge geri kalanı için yeni tedarik standardı haline getirmeyin.

Teslimatları montaj partisi bazında ambalajlayın ve her yükle birlikte geçerli çizim ve parça referanslarını saklayın. Serbest bırakma evrakında aslında yetkilendirilen konumlar ve miktarlar belirtilmelidir. Gelecekteki miktarlar, serbest bırakma koşulları sağlanana kadar tahminde yer almalıdır.

Sık sorulan sorular

Her zemin bölgesi farklı bir temel tipi mi gerektirir?

Hayır. Kabul edilen bir tasarım, bazen farklı boyutlar veya montaj gereksinimleriyle birden fazla bölgeyi kapsayabilir. Bu kapsamı tasarımcılar belirlemelidir; satın alma bu kapsamı yakın zamanda başarılı montajlardan çıkarsamamalıdır.

Alıcı, her bir temel nihai hale gelmeden önce çeliği rezerve edebilir mi?

Ticari taahhüt ve değişiklik riski net ise bunun mümkün olabilir. Ham madde rezervasyonunu, üretim kapasitesini ve tamamlanmış parçaların imalatını birbirinden ayırın. Bir bölüm, sınıf veya yüzey işleyişi değişikliği sonrasında rezerve edilen malzemenin kullanıma uygun kalacağını varsaymayın.

Kaç adet temel testi sipariş edilmelidir?

Projeye ait jeoteknik ve yapısal test planını kullanın. Test sayısı, konumları, yük yönleri ve kabul kriterleri, temel sistemi ve saha değişkenliğine bağlıdır. Bu satın alma stratejisi evrensel bir test sayısı belirtmez.

Yedek uzatmalar farklı bölgeler arasında serbestçe taşınabilir mi?

Yalnızca kabul edilen sistemler aynı uyumlu parçaları kullanıyorsa ve montaj gereksinimleri bu taşımayı izin veriyorsa. Parti kayıtlarını güncelleyin. Benzer görünüm ya da şaft çapı, değiştirilebilirliği kanıtlamak için yeterli değildir.

Bir kazık beklenmedik bir engelle karşılaştığında ne yapılmalıdır?

Projeye ait durdurma, muayene ve istisna prosedürünü uygulayın. Etkilenen konumu ve montaj gözlemlerini kaydedin; ardından temelde değişiklik yapmadan önce kabul edilen yanıtı alın. Ek sürme, kesme veya yeniden yerleştirme gibi işlemler için satın alma kurallarına dayalı özgün çözümler üretmeyin.

Tüm saha için beklemek, erken bölge teslimatlarına göre ne zaman tercih edilmelidir?

Zaman çizelgesi buna izin verdiğinde ve ayrı partiler taşıma, depolama veya mobilizasyon açısından orantısız ek iş yükü oluşturduğunda beklemek tercih edilebilir. Bu gerçek sonuçları, kabul edilen bölgelerin daha erken başlamasının sağlayacağı değeriyle karşılaştırın. Aşamalı uygulama yalnızca projenin ihtiyaçlarını karşıladığında faydalıdır.

Teknik Temel ve Kaynak Kapsamı

Federal Karayolları İdaresi, Ulaşım Yapılarının Yapısal Temelleri İçin Kabul Prosedürleri, FHWA-HIF-22-024, Nisan 2022, bölümler 2.3.1–2.3.2: saha karakterizasyonu, inşa belirsizliği ve kabul planlaması. Ulaşım sektörüne yönelik bu rehber, bu genel ilkeleri destekler; ancak bu güneş enerjisi projesi için satın alma stratejisini ya da güneş enerjisi test miktarlarını öngörmez.

FHWA, Yeraltı Araştırması, genel bakış güncellenme tarihi: 23 Eylül 2026; ABD Enerji Bakanlığı, Fotovoltaik Sistemlerin Yaşam Döngüsü: Bir Fotovoltaik Sistemi Kurun ve Devreye Alın, yapısal/saha ve zemin montajlı PV hususları, kontrol tarihi: 19 Ekim 2026. Üç bölgeye ait miktarlar ve tedarikçi düzenlemeleri hipotetiktir.
