Reduceți noua achiziție fără a pierde materialul necesar

Pentru un pachet EPC de oțel și conducte, conciliați cantitățile la același articol, aceeași revizie și aceeași unitate înainte de reducerea comenzii. Cererea instalată, piesele de rezervă intenționate, ansamblurile furnizate, stocul utilizabil, angajamentele existente și achiziția suplimentară sunt cantități diferite. Tratarea tuturor acestora ca o singură cantitate brută de extragere face dificilă prevenirea sau explicarea excedentului.

Mențineți separate cererea, rezervele și creditele de aprovizionare

Calculați deficitul pornind de la necesarul actual instalat plus piesele de rezervă aprobate, minus materialul deja inclus în alte domenii de aprovizionare, minus stocul acceptat alocat acestei cerințe, minus angajamentele viitoare utilizabile. Achiziționați doar un deficit pozitiv: noua cerință nu poate fi mai mică decât zero. Convertiți acest deficit în lungimea efectivă de stoc, ambalajul și baza minimă de comandă ale furnizorului și confirmați că fiecare cantitate creditată este disponibilă până la data solicitată.

Aceasta este reducerea la sursă: prevenirea achizițiilor inutile, nu eliminarea ulterioară a materialelor în exces. Ghidul EPA privind managementul durabil al materialelor de construcție și demolare identifică acordurile de achiziție care previn sosirea materialelor în exces pe șantier ca măsură de reducere la sursă. Reciclarea unui rest poate fi rentabilă, dar nu anulează achiziția inițială în exces.

Șapte modalități de reducere a excedentului în comanda de oțel și conducte

Aplicați aceste acțiuni de la concilierea proiectului până la modificarea comenzii și recuperarea finală a materialelor. Fiecare elimină o sursă diferită de exces; niciuna nu permite înlocuirea cu un material alternativ, o modificare neaprobată a proiectului sau o reducere nejustificată a stocului de piese de rezervă necesare.

Glisați pentru a vedea tabelul complet.

Șapte acțiuni care modifică cantitatea achiziționată sau destinația materialului rămas
MetodăMecanismul excedentuluiAcțiune și date de intrareCine și cândRezultatul final
1. Înlocuiți cererea suprimateTronsoanele, suporturile sau racordurile eliminate rămân incluse în cantitatea de achiziție.Conciliați proiectul lansat cu extragerea anterioară; identificați elementele adăugate, cele eliminate și cele nemodificate.Responsabilul de proiect/materiale, înainte de lansarea comenzii afectate.Eliminați cererea neangajată, devenită obsoletă; redistribuiți materialul deja comandat separat.
2. Eliminați suprapunerea domeniilor de aprovizionarePlăcile, racordurile sau elementele de fixare necompletate sunt achiziționate din nou, deși sunt deja incluse într-un ansamblu sau în comanda altui contractant.Asociați fiecare ansamblu furnizat cu componentele sale și desemnați un singur responsabil de achiziție pentru fiecare cerință.Cumpărătorul de pachet și fabricatorul, înainte de combinarea ofertelor.Scădeți o singură dată cantitatea inclusă din cerința separată de materiale necompletate.
3. Aplicați stocul disponibil pentru o cerință denumităMaterialul acceptat este reachiziționat sau același stoc este promis pentru două pachete.Numărați și identificați stocul real; confirmați starea, înregistrările, proprietatea și rezervările existente; autorizați orice transfer.Controlul depozitelor/materialelor, înainte de calcularea noii achiziții.Rezervați stocul eligibil o singură dată; mențineți vizibile cantitățile nerezolvate sau indisponibile.
4. Agrupați liniile cu potrivire exactă înainte de rotunjireComenzile mici separate generează fiecare un carton, un fascicul sau o cantitate minimă suplimentară completă.Combinați doar cerințele tehnic identice, cu date necesare compatibile și o alocare controlată.Cumpărătorul, înainte de acceptarea multiplilor de comandă.Aplicați multiplul confirmat al ambalajului sau lotului cerinței noi combinate, apoi alocați conținutul acestuia.
5. Convertește cerința în unitatea reală de achizițieMetrii nominali sau greutatea finită subestimează lungimile efective ale stocului, adaosul pentru tăiere sau cantitatea minimă comandată.Utilizați planul de tăiere acceptat, dimensiunile stocului utilizabil, adaosul tehnologic, unitatea furnizată și cantitatea minimă specifică pe linie.Fabricantul și cumpărătorul, înainte de achiziția/tăierea materialului.Achiziționați cantitatea care produce rezultatul final acceptat; identificați resturile rezultate din tăiere și surplusul datorat rotunjirii.
6. Atribuiți pieselor de schimb o bază și un responsabil propriiMai multe părți adaugă o marjă de siguranță aceleiași cerințe, ascunzând rezerva în cantitățile destinate construcției.Indicați explicit piesele de schimb, cantitățile, scopul și autoritatea de eliberare; verificați dacă o altă ofertă le include deja.Proprietarul proiectului/întreținerii și cumpărătorul, înainte de aprobarea finală a cantităților.Păstrați rezerva convenită separat de cerința instalată; eliminați doar marja de siguranță duplicată.
7. Acționați înainte ca angajamentele să devină ireversibileO foaie de calcul revizuită reduce cerința, dar păstrează neschimbate eliberarea către furnizor, tăierea în atelier sau rezervarea pe teren.Obțineți starea reală de producție/expediere și modificarea convenită, precum și dispoziția privind returnarea sau transferul, pe linia afectată.Cumpărătorul și furnizorul, la luarea deciziei de modificare a contractului și în faza de încheiere.Modificați doar ceea ce poate fi schimbat; păstrați și contabilizați materialul angajat sau returnat până când dispoziția acestuia este autorizată.

1. Eliminați cantitățile din proiectul înlocuit

Comparați antemăsurătoarea actuală emisă cu cea anterioară, pe articole și locații. Eliminarea unei trasee de țevi poate implica eliminarea simultană a coturilor, suporturilor și materialelor pentru îmbinări, în timp ce o altă revizuire poate modifica doar o conexiune. Actualizați liniile afectate și interfețele acestora; nu includeți atât cantitățile vechi, cât și cele noi în totalul achiziției. O decizie de proiectare în așteptare rămâne o cantitate în așteptare, cu limita de emitere identificată.

2. Achiziționați conținutul ansamblurilor doar o singură dată

Verificați conținutul ansamblurilor furnizorului în raport cu extragerea EPC. Un suport fabricat poate include plăci atașate și seturi de fixare specificate; un spool poate include racorduri care apar, de asemenea, într-o listă preliminară de materiale în cantitate mare. Identificați ce este inclus, ce rămâne necompletat și ce este achiziționat de o altă parte. Eliminați suprapunerile din comanda suplimentară, păstrând totuși cantitatea necesară pentru lucrarea finalizată.

3. Rezervați stocul acceptat înainte de a achiziționa din nou

Creditați un articol fizic doar după ce au fost stabilite identitatea sa, starea sa, înregistrările necesare și disponibilitatea sa. Verificați rezervarea acestuia și autoritatea proprietarului de a-l muta. Un articol numărat, dar rezervat pentru un alt pachet de lucrări, nu este stoc liber. O cantitate neidentificată sau pusă sub carantină rămâne nerezolvată — nu constituie o creditare confirmată și nici dovada că în depozit nu există nicio astfel de cantitate. Atribuiți-i o dată de rezoluție înainte ca achiziția afectată să fie angajată.

4. Combinați cerințele comune înainte de rotunjirea pachetelor

Grupați doar potrivirile exacte: aceeași specificație de produs, aceeași dimensiune, aceeași grosime a peretelui sau grosime nominală, același material, același finisaj, aceeași conexiune și aceeași revizie relevantă. Mențineți separat coturile, elementele orientate stânga-dreapta sau seturile de fixare diferite din punct de vedere tehnic. Pentru articolele uzuale, cumulați cerințele rămase înainte de rotunjirea la cutii sau la loturi minime. Alocați conținutul achiziționat înapoi către pachetele de lucrări, astfel încât o comandă grupată să nu devină un stoc de surplus fără responsabil.

5. Comandați în unitățile reale de tăiere și vânzare

Pentru oțelul tăiat, folosiți producția efectivă a fabricantului pe lungimea standard, inclusiv dimensiunile utilizabile și adaosurile pentru tăiere și prelucrarea capetelor. Pentru racorduri sau elemente de fixare, verificați dacă unitatea de vânzare este o bucată, un set complet, o cutie sau un lot. O lungime nominală de șase metri nu reprezintă șase metri de piese finite, iar o cantitate minimă pe cutie nu este o cerință de inginerie. Solicitați un format alternativ de livrare sau un lot alternativ doar atunci când acesta îndeplinește cerințele acceptate privind produsul și programul.

6. Păstrați piesele de rezervă intenționate și eliminați rezervele duplicate

Mențineți un tabel al pieselor de rezervă cu cantități și justificări specifice: înlocuiri la punerea în funcțiune, un stoc de mentenanță definit sau o rezervă justificată pentru construcție. Verificați cantitățile deja incluse de furnizorii de echipamente, fabricanți și subcontractori înainte de a adăuga o altă rezervă. Niciun procent unic nu este adecvat pentru toate liniile de materiale. Reduceți alocațiile duplicate, păstrând totodată necesarul deliberat de piese de rezervă al proiectului.

7. Modificați eliberarea către furnizor și închideți soldul rămas

Înainte de emiterea unui act adițional, verificați ce material este neachiziționat, achiziționat dar nedebitat, debitat, asamblat, ambalat sau expediat. Obțineți răspunsul scris al furnizorului în baza termenilor efectivi ai comenzii. Reducerea cantității necesare nu conferă automat dreptul la creditare integrală sau la anulare. Mențineți în evidență materialul angajat și utilizabil; orice returnare, utilizare alternativă sau eliminare se stabilește separat, prin acord. După finalizarea construcției, regularizați retururile neutilizate și soldurile rămase ale furnizorului, astfel încât următoarea achiziție să nu recreeze același exces.

Exemplu: modificați trei linii de materiale și păstrați piesele de rezervă necesare

Luați în considerare un pachet ipotetic de suporturi din oțel și conducte pentru două zone de lucru ale unei instalații. Presupuneți că definițiile și aplicațiile materialelor indicate au fost acceptate. Versiunea curentă este Rev C; comanda suplimentară inițială a folosit Rev B, înainte ca stocul, conținutul asamblărilor și cantitățile de articole comune să fie reconciliate. Cantitățile, rezultatele inspecțiilor și amendamentele convenite cu furnizorul enumerate mai jos sunt exemple de date de intrare.

Pozițiile inițiale modificabile cuprind: douăsprezece bare stoc RHS de 6,00 m, optzeci de coturi identice sudate cap la cap, cu rază lungă, la 90°, de 4 in., și două sute de seturi complete de elemente de asamblare libere. Fiecare set de asamblare conține aici un șurub specificat, o piuliță și două șaibe; clasa de rezistență, lungimea și finisajul acestora corespund desenului de asamblare asumat. Cumpărătorul și furnizorul au convenit în scris să modifice aceste poziții neîncepute înainte de debitare sau de alocarea pe pachete. Angajamentele anterioare separate, enumerate mai jos, sunt deja asumate și se mențin; exemplul nu le anulează.

Revizia C necesită douăzeci de șine RHS finite de 2,40 m, cincizeci și opt de coturi și treizeci și șase de conexiuni din oțel, fiecare cu patru seturi de fixare. Proiectul păstrează separat două șine de rezervă, două coturi de rezervă și opt seturi de fixare de rezervă. Douăsprezece kituri de conexiune achiziționate în cadrul domeniului de lucru al structurilor metalice includ deja patruzeci și opt dintre seturile de fixare necesare; aceste seturi nu reprezintă o achiziție suplimentară separată.

Depozitul are patru șine finite acceptate și nealocate, trei coturi acceptate și douăzeci și patru de seturi individuale de elemente de fixare acceptate. Două șine suplimentare au identitate nerezolvată, patru coturi sunt în carantină, iar alte douăsprezece seturi de elemente de fixare acceptate sunt rezervate pentru alt pachet. Aceste cantități rămân înregistrate separat și nu sunt alocate acestei comenzi. Angajamentele anterioare utilizabile sunt patru șine finite, șapte coturi și douăzeci de seturi individuale de elemente de fixare, confirmate pentru data necesară.

Furnizorul luat în calcul confirmă obținerea a două șine acceptate de 2,40 m din fiecare lungime de stoc de 6,00 m, cu un adaos total de tăiere/capăt de 0,03 m pe lungime. Nu există o cantitate minimă de bare alta decât o lungime întreagă. Coturile se vând în pachete de zece, fără o cantitate minimă superioară; seturile individuale de elemente de fixare se vând în pachete de douăzeci, fără o cantitate minimă superioară. Ambele zone de lucru pot folosi aceeași specificație de cot și au aceeași dată de necesitate. Necesarul lor rămas de coturi este de douăzeci și patru pentru zona 1 și de douăzeci și șase pentru zona 2, împreună cu rezerva centrală.

Glisați pentru a vedea tabelul complet.

Amendament ipotetic finalizat; cantitățile rămân în unitatea afișată pentru fiecare linie
Linie de achizițieCererea curentă, inclusiv piesele de rezervăCredituri reținute pentru această cerințăCererea nouă rămasăComandă suplimentară inițială → amendată
Stoc RHS pentru șine finite20 de șine instalate + 2 de rezervă = 22 de șine4 șine acceptate + 4 șine finite anterior angajate22 − 4 − 4 = 14 șine; 2 pe lungimea de stoc12 → 7 lungimi de stoc, fiecare de 6,00 m; livrare 14 șine finite
Coturi LR identice de 4 in. la 90°58 de coturi instalate + 2 de rezervă = 60 de coturi3 coturi acceptate + 7 coturi anterior angajate60 − 3 − 7 = 50 de coturi; grupați 24 + 26 înainte de rotunjirea pachetelor80 → 50 de coturi, în 5 pachete a câte 10 bucăți
Seturi complete de fixare în stare liberă, conform specificației36 × 4 instalate + 8 de rezervă = 152 seturi48 incluse în kituri de racordare + 24 acceptate în stare liberă + 20 anterior angajate în stare liberă152 − 48 − 24 − 20 = 60 seturi în stare liberă200 → 60 seturi în stare liberă, în 3 pachete a câte 20 bucăți

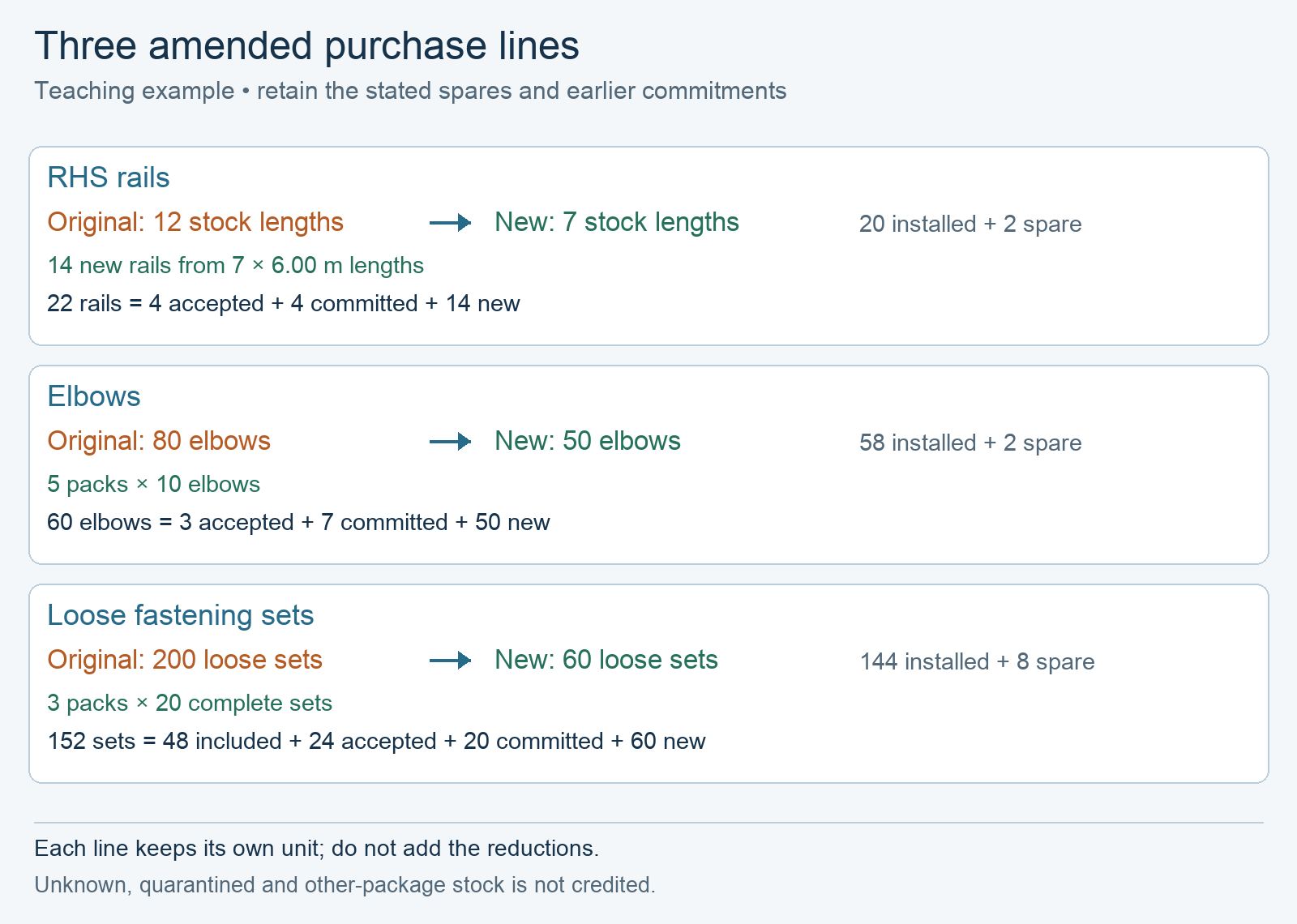

Amendament ipotetic de achiziție: douăsprezece lungimi stoc de țevi dreptunghiulare (RHS) devin șapte, optzeci de coturi devin cincizeci, iar două sute de seturi de fixare în vrac devin șaizeci. Balanțele separate păstrează angajamentele existente, stocul acceptat, seturile de fixare incluse și toate piesele de rezervă menționate.
Trei linii de achiziție revizuite din pachetul ipotetic EPC. Fiecare păstrează propria unitate de măsură.

Emiteți comanda amendată și alocați toate cantitățile reținute

Emiteți modificarea convenită pentru șapte lungimi standard tăiate în paisprezece șine, cincizeci de coturi și șaizeci de seturi de fixare separate. Păstrați angajamentele anterioare și rezervați stocul acceptat pentru acest pachet. Repartizați livrarea rezultată astfel: douăzeci de șine instalate plus două piese de rezervă, cincizeci și opt de coturi instalate plus două piese de rezervă și o sută patruzeci și patru de seturi de fixare instalate plus opt piese de rezervă. Cantitățile instalate nu au fost reduse pentru a micșora comanda.

Gruparea este esențială pe linia de coturi: rotunjirea separată a valorilor 24 și 26 la pachete de câte 10 bucăți generează 30 + 30, adică 60 bucăți. Cerința combinată de 50 bucăți generează exact 5 pachete. Pe linia de șine, calculul se bazează pe producția confirmată de două bucăți pe lungime de stoc; pe linia de elemente de fixare, cele 48 de seturi deja incluse în kiturile de racordare sunt eliminate înainte de aplicarea pachetului de câte 20 bucăți.

Păstrați resturile de tăiere și modificările viitoare vizibile

Cele șapte bare noi din stoc însumează 42,00 m de RHS. Cele paisprezece șine finite însumează 33,60 m, adaosurile declarate totalizează 0,21 m, iar restul de căzături rezultate în urma tăierii totalizează 8,19 m. Înregistrați identificarea și dimensiunile reale ale căzăturilor după tăiere; în acest caz, nu există nicio utilizare ulterioară aprobată pentru ele. Acestea nu sunt creditate automat ca producție recuperată și nici nu sunt considerate material achiziționat economisit. Stabiliți proprietatea și livrarea acestor căzături în comanda de debitare.

Comanda suplimentară este mai mică cu cinci lungimi standard, treizeci de coturi și o sută patruzeci de seturi de fixare separate. Raportați aceste trei modificări separat. Ele nu constituie un procent combinat de reducere a deșeurilor, o economie monetară sau surplusul final la finalizare. Șinele neclarificate, coturile puse în carantină și seturile de fixare rezervate în cadrul altor pachete rămân în afara acestui sold până când starea lor se modifică.

Dacă ambele șine nerezolvate sunt identificate și acceptate în mod fiabil la timp, necesarul rămas de șine scade de la paisprezece la doisprezece, iar noua comandă poate scădea de la șapte la șase lungimi standard — dar numai dacă furnizorul este de acord înainte ca materialul respectiv să fie angajat. Dacă cele șapte coturi anterior angajate devin inutilizabile sau întârziate, noul necesar devine cincizeci și șapte, rotunjit la șaizeci în șase pachete de câte zece bucăți, rezultând trei bucăți în plus din rotunjirea la pachet. Dacă furnizorul ridică minimul pentru coturi la opt pachete, achiziția propusă ajunge la optzeci și generează treizeci de coturi în plus față de necesarul total actual de șaizeci de bucăți, după creditarea celor zece coturi; căutați o sursă tehnic acceptabilă pentru loturi mai mici sau obțineți o dispoziție explicită privind acest exces înainte de a accepta oferta modificată.

Întrebări frecvente

Cum trebuie reconciliate bonurile de primire în kilograme cu o comandă bazată pe numărul de bucăți?

Țineți înregistrarea comercială a greutății și balanța necesară a bucăților separat. Folosiți lungimile efectiv livrate sau numărul efectiv de articole și baza de măsurare convenită; nu convertiți greutatea brută a unui pachet, inclusiv ambalajul, într-un număr exact de bucăți acceptate. Rezolvați o neconformitate între unitățile de măsură înainte de înregistrarea primirii ca acoperire completă a comenzii.

Poate fi considerat încă stoc disponibil materialul emis către o zonă de lucru?

Nu ca stoc liber în depozit. Păstrați-l alocat acelei zone de lucru până când este folosit sau returnat fizic, în urma unei reconcilieri. O returnare necesită verificarea numărului de bucăți, identității și stării acestora, urmată de anularea rezervării anterioare și autorizarea unei noi alocări. Un raport de instalare și o returnare neînregistrată nu trebuie să genereze două credite pentru aceleași bucăți.

Ce se întâmplă dacă furnizorul are permisiunea să livreze o cantitate mai mare decât cea nominală prevăzută în comandă?

Verificați toleranța cantitativă reală a comenzii sau termenii de livrare suplimentară înainte de calcularea primirii așteptate. Specificați modul în care cantitatea suplimentară permisă va fi alocată, păstrată, returnată sau altfel gestionată. O listă de ambalare care depășește numărul nominal nu creează, prin sine, dreptul cumpărătorului la returnare, nici nu face din acele bucăți suplimentare materiale obligatorii pentru construcție.

Poate fi transferat materialul excedentar deținut de guvern către un alt proiect?

În cazul în care FAR 52.245-1 se aplică proprietății guvernamentale, alineatul (c)(1) limitează utilizarea acesteia la executarea contractului respectiv, cu excepția cazului în care contractul prevede altfel sau Ofițerul Contractant acordă aprobarea. Dispozițiile sale privind controlul și casarea proprietății rămân, de asemenea, aplicabile. Obțineți autorizația necesară, mai degrabă decât să considerați un articol compatibil din punct de vedere tehnic ca fiind liber transferabil. Acesta este un exemplu specific de contract federal; materialele aparținând unor proprietari privați fac obiectul propriilor condiții de proprietate și clauze contractuale.

Închide nota de credit a furnizorului returnarea fizică a materialului?

Reconciliați separat nota de credit comercială și mișcarea materialului. Păstrați legătura între cantitatea autorizată pentru returnare, identitatea articolului, confirmarea expedierii și recepției, pe de o parte, și referința notei de credit, pe de altă parte. O notă de credit promisă nu dovedește că materialul a părăsit amplasamentul, iar plecarea unui camion de la poartă nu stabilește suma acceptată a notei de credit. Închideți ambele înregistrări conform termenilor conveniți pentru returnare.

Ce se întâmplă dacă stocul și angajamentele de intrare depășesc deja cerința revizuită?

Setați noua achiziție la zero, apoi înregistrați separat excesul. De exemplu, o cerință totală revizuită de douăsprezece bucăți, inclusiv piesele de rezervă convenite, având nouă bucăți alocate și acceptate și cinci bucăți angajate utilizabile, conduce la lipsa oricărei noi achiziții și la două bucăți în exces. Mențineți evidența stocului și a angajamentelor de livrare viitoare până când proprietarul și contractul autorizează destinația acestora. Calculul aritmetic nu anulează o comandă în curs de livrare, nu permite un transfer și nu elimină piesele de rezervă efectiv necesare.

Bază tehnică și domeniu de aplicare al sursei

Agenția de Protecție a Mediului din SUA (U.S. EPA), Managementul durabil al materialelor din construcții și demolări, actualizat la 18 martie 2026, secțiunea „Reducerea la sursă / Reducerea utilizării materialelor”, verificat la 20 octombrie 2026: acordurile de achiziție pot preveni sosirea excesului de materiale și ambalaje pe șantier. Utilizat pentru distincția dintre prevenirea excesului și gestionarea deșeurilor deja generate, nu pentru o rată de reducere EPC sau o regulă de acceptare a produselor.

Regulamentul Federal de Achiziții, 52.245-1, Proprietate guvernamentală (septembrie 2021), pagina oficială curentă verificată la 20 octombrie 2026: (c)(1), utilizare autorizată; (f)(1)(iii)–(iv), înregistrări și inventariere fizică; (f)(1)(viii)(A), utilizare și bunuri excedentare; (j), eliminare din inventar. Aceste dispoziții sunt utilizate doar pentru exemplul expres identificat de proprietate guvernamentală, nu ca reguli pentru fiecare comandă privată EPC.

Fluxul de lucru cu cele șapte acțiuni și reconcilierea achizițiilor reprezintă recomandări editoriale. Toate cantitățile de caz, acceptarea stocului, rezultatul tăierii, dimensiunile pachetelor, cantitățile minime, angajamentele și amendamentele convenite sunt date ipotetice de intrare; calculele nu stabilesc disponibilitatea furnizorului, calificarea proiectului, dreptul de anulare sau economiile financiare.
