Start med ét udstedt dokumentdatasæt
En tværfaglig materialeliste kan beskrive samme stål flere gange: som et konstruktionsprofil, en udstyrsunderstøtning og en samling plader eller fastgørelsesmidler. Bevar disse kildehenvisninger, og afgør derefter, hvad leverandøren faktisk vil levere. Et leveringspaket kræver en vareplan, dokumenter, der definerer disse varer, eksplikite inklusioner og eksklusioner samt en kort liste over uafklarede grænseflader.
Opret et dokumentregister, der dækker hver fags materialeliste (BOM), tegninger, materiale-specifikationer og udstyrsdata. Angiv for hver post dokumentnummer, revision, udstedelsesdato og tilladt anvendelse, f.eks. budgetprisangivelse eller projektgodkendt RFQ. Vælg det styrende dokumentdatasæt via projektets dokumentproces. En modeludtræk udarbejdet i går erstatter ikke automatisk en udstedt tegning eller godkender dens mængder til indkøb.
Bevar kilderækken efter ændring af beskrivelsen
Placer den oprindelige kilderække ved siden af indkøbsvare-ID’et. Hvis de strukturelle og mekaniske lister er i modstrid, identificer den påvirkede vare og den præcise uoverensstemmelse – f.eks. en understøtnings placering eller hullerens mønster – og få en dokumenteret afklaring. Vælg ikke stille og roligt den største mængde eller den nyeste fil. Den afklarede henvisning bliver en del af næste pakkeudstedelse.
Beskriv det produkt, der vil blive leveret
Angiv først den leverede form: en standardlængde, et skåret blankstykke, et færdigt profil, en løs komponent eller en komplet montage. «Stål, 2 tons» kan ikke skelne mellem et råmaterialeindkøb og færdigstillet stålkonstruktion. En færdig søjle kan omfatte fodplader, huller, svejsninger og belægning; at angive dens ca. stålvægt ville efterlade disse operationer udefinerede.
Brug nedenstående felter til at omdanne en kildebeskrivelse til en indkøbslinje. Placer detaljeret geometri og acceptkrav i kontrollerede vedhæftede dokumenter, når det gør planen nemmere at læse. Linjen skal dog stadig indeholde en præcis henvisning til det vedhæftede dokument; «i henhold til tegning» uden nummer og revision efterlader grundlaget for anbudsgivningen udefineret.
Swipe for at se hele tabellen.
| Felt | Hvad der hører til | Hvad det forhindrer |
|---|---|---|
| Vare- og kildeidentitet | Stabil indkøbs-ID; oprindeligt fag, kilderække, placering og tegningsmærkning. | En omdøbt eller flettet vare, der mister sin efterspørgselshistorik. |
| Leveret form og specifikation | Standardlængde, blankstykke, færdigdel eller montage; produktstandard og udgave, materialekvalitet, dimensioner, leveringstilstand, overfladebehandling og henvisning til kontrolleret detalje. | En budgiver, der angiver pris på råstål, hvor færdigstillet stålkonstruktion kræves. |
| Mængde og enhed | Antal, der skal prises; styk, defineret sæt, længde eller massebasis; oprindelig mængde og omregning angives separat. | En længde, en kasse eller en estimeret masse, der fejltolkes som antal styk. |
| Inkluderet indhold og arbejde | Vedhæftede og løse komponenter, bearbejdning, belægning, inspektionsdokumenter og identifikation; navngiv eksklusioner og af køber leverede varer. | To pakker, der indkøber samme indhold eller efterlader en operation upriset. |
| Leveringspaket og ejer | Én pakkekode og én indkøbsansvarlig for hver leveret vare; bevær disciplin- og lokaliseringsallokeringerne. | En grænsefladevare, der antages at høre til den anden faggruppe. |
| Grænseflade og problemstatus | Mødevare, styringsdokumenter, uløst spørgsmål, ansvarlig for svar samt RFQ eller frigivelsesbegrænsning. | En uløst forbindelse, der fremstår som en fast fabrikationskrav. |
Konverter mål uden at ændre produktet
Normaliser faktiske dimensioner uden at ændre produktbetegnelserne. Bevær kildeenhed og omregningsfaktor til senere gennemgang. For eksempel bliver en specificeret skærelængde på 20 ft til 6,096 m ved brug af 1 ft = 0,3048 m; den bliver ikke til en nominal længde på 6 m. Bevær den specificerede dimensions tolerance. En enhedsomregning giver ikke tilladelse til at forkorte varen eller erstatte den med en nærliggende katalogstørrelse.
Vælg én styrende kvotationsenhed
Hold mængden til pris adskilt fra reference i alt. Otte færdige søjler forbliver otte søjler, selv når deres samlede medlemslængde er 36 m. En komplet understøtning forbliver én samling, selv hvis dens indhold også tælles til kontrolformål. Når input kun er en installeret rørstrækning, er det endnu ikke en tælling af lagerlængder: Fabrikations- eller leveringsgrundlaget skal fastlægge længder, endefremstilling og eventuelle tillæg, inden de bliver faste indkøbsmængder.
Tildel monteringsindhold og fælles grænseflader
Køb samlingen eller dens komponenter
For hver samling vælges, om pakken køber den komplette samling eller dens separate komponenter. Hvis tyve understøtninger inkluderer fyrre kanalarme, tyve bundplader og firs fastgørelsessæt, bevares disse underordnede tællinger som inkluderet indhold. De udstedes ikke yderligere som løse indkøbsposter. Hvis fabrikation bevidst placeres andre steder, erstattes samlingsposten med de aftalte komponenter og procesomfang; ændring af indkøbsstrukturen må ikke ændre det krævede færdige resultat.
Flet rækker kun, når de leverede varer matcher med hensyn til specifikation, geometri, højre-/venstreudførelse, overfladebehandling, inkluderet indhold og godkendelseskrav. Bevær separate kildeallokeringer også efter fletning. To faggrupper kan anmode om samme understøtningsdetalje, men to understøtninger med samme profilstørrelse, men forskellige huller, er forskellige færdige varer. En fælles levering eller prisaftale kan gruppere forskellige poster uden at påstå, at de er udskiftelige.
Navngiv begge sider af forbindelsen
Angiv en tværpakkegrænseflade som en relation mellem to identificerede varer. For en søjlebase og et forankringsanlæg navngives basepladedetaljen, forankringsindstillingens detalje, hullernes mønster, stangens fremspring samt parterne, der er ansvarlige for godkendelse. Angiv separat, hvem der leverer pladen, stangene, møtrikkerne, skiverne, indstillingsmalen og installationen. En matchende tegning tildeles ikke automatisk alle disse opgaver til samme leverandør.
Samme kontrol gælder for en pumpe og dens adapterplade: Udstyrs tegningen angiver den mødende geometri, mens pladedetaljen definerer stålkomponenten. Hvis udstyrs tegningen er forudløbende, holdes den påvirkede plade på vent. Spor dens afhængigheder, før omgivende arbejde frigives; en uafhængig rørledning behøver ikke vente, men en understøtning, hvis huller eller højder afhænger af denne plade, kan også være påvirket.
For konstruktionsstål reguleret af ANSI/AISC 303-22 adskiller afsnit 2.1–2.2 konstruktionsrammevarer fra andet metalarbejde, og afsnit 3.3 behandler konstruktionskrav suppleret af dokumenter fra andre faggrupper. Disse grænser er en grund til at formulere det købte omfang eksplicit; overskriften «stål-pakke» definerer ikke alle faggruppers leverance.

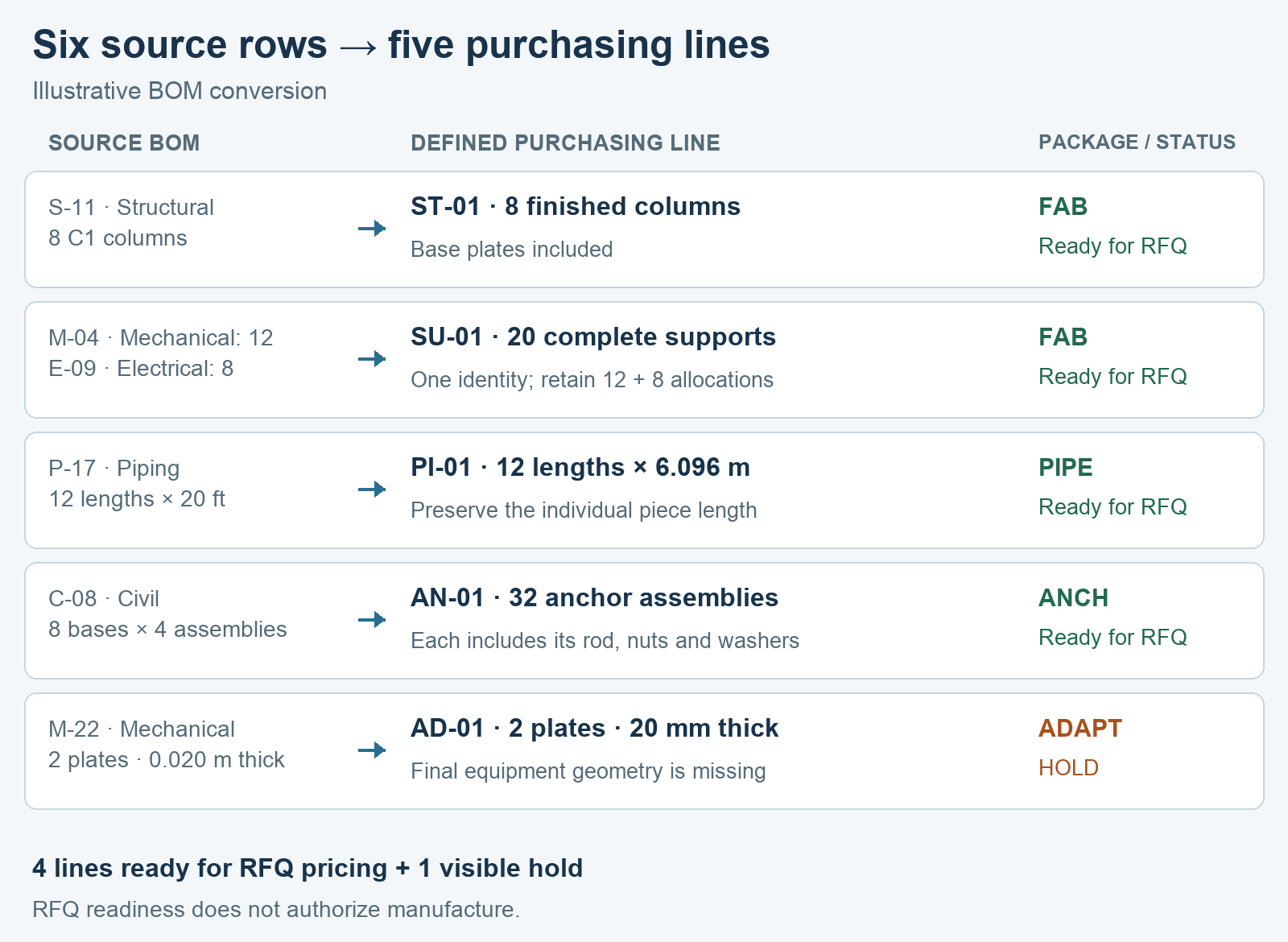

Eksempel: Omdan seks kilderækker til fem indkøbslinjer
Følgende anlægsprojekt-eksempel bruger hypotetiske mængder, dokumentidentifikatorer, komponentindhold og godkendelsesbeslutninger. Antag, at de listede tegninger og materialeplaner indeholder de komplette produktstandarder, materialer, dimensioner, tolerancer, overfladebehandlinger og inspektionskrav og er godkendt til brug ved RFQ, bortset fra hvor der er markeret som afventende. Tabellen demonstrerer konvertering af indkøbsdata; den udgør ikke et sæt fabrikationstegninger eller godkendelse til køb af disse mængder.
Den konstruktive liste kræver otte C1-søjler, hver 4,50 m lang, med én værkstedsmonteret bundplade. Mekaniske og elektriske lister anmoder om henholdsvis tolv og otte identiske SP1-understøtninger. Den antagne SP1-detalje inkluderer to kanalarme, én plade og fire fastgørelsessæt pr. understøtning; ét fastgørelsessæt indeholder én specificeret bolt, én møtrik og to skiver. Deres geometri, materiale, belægning og godkendelseskrav matcher.
Rørlisten specificerer tolv færdige, glatte ender på 20 ft længde – ikke en installeret rørstrækning på 240 ft. Den civile liste kræver fire forankringsanlæg ved hver af de otte søjlebasers positioner. Hvert antaget forankringsanlæg indeholder én stang, to møtrikker og to skiver; indstillingsmalen købes eksplicit af den civile entreprenør uden for stålmaterialepakken. Søjle- og forankringsdetaljerne er afstemt for dette eksempel.
To pumpeadapterplader har en specificeret tykkelse på 0,020 m, men uløst hullers geometri, fordi udstyrets generelle layout er forudløbende. Antag, at disse plader ikke har uløste dimensionsmæssige afhængigheder til de øvrige fire indkøbsposter. Køberen ønsker færdige plader, så levering af uborede blankplader ville være et ændret omfang, der kræver en separat beslutning.
Swipe for at se hele tabellen.
| Original BOM-række | Normaliseret vare og leveret beskrivelse | Mængdebasis | Pakke | RFQ-resultat og begrundelse |
|---|---|---|---|---|
| S-11 · Konstruktion: «C1, 8 stk., L4500»; S-201 Rev C | ST-01 · Færdig C1-søjle på 4,50 m, inklusive værkstedmonteret baseplade, huller, svejsninger og specificeret overfladebehandling; S-201 Rev C. | 8 stk.; 8 × 4,50 = 36,00 m er en reference for samlet længde pr. profil. | FAB | Pris for 8 færdige søjler. Forankringskomponenter er udeladt fra denne linje og tildelt AN-01. |
| M-04 · Mekanisk: «SP1-støtte, 12 sæt»; M-301 Rev B, detalje SP1 Rev 2 | SU-01 · Komplet SP1-støtte inklusive 2 kanalarme, 1 plade og 4 fastgørelsessæt; SP1 Rev 2. | 12 samlinger fra M-04; bevares denne tildeling inden for SU-01. | FAB | Pris inden for den samlede SU-01-mængde på 20, da E-09 specificerer identisk komplet samling. |
| E-09 · Elektrisk: «SP1-beslag, 8 stk.»; E-112 Rev D, detalje SP1 Rev 2 | SU-01 · Samme komplette SP1-støtte; «beslag» rettes til den leverede samlingsdefinition. | 8 samlinger fra E-09; 12 + 8 = 20 komplette støtter. | FAB | Sammenføj i SU-01; opret ikke en anden linje med 20 stk. eller bestil de inkluderede underkomponenter separat. |
| P-17 · Rørledning: «P1, 12 × 20 ft, glatte ender»; P-401 Rev B og materialeklasse P1 Rev 3 | PI-01 · 12 færdige rørlængder med glatte ender, hver på 6,096 m; produktstørrelse, vægtykkelse, materiale og overfladebehandling ifølge P1 Rev 3. | 12 længder; 20 × 0,3048 = 6,096 m hver; samlet 73,152 m. | RØR | Pris angives for de 12 specificerede længder. Et tilbud på 6 m standardlængder udgør en afvigelse, ikke en eksakt omregning. |
| C-08 · Bygningskonstruktion: «AR1, 4 sæt/base × 8»; C-501 Rev C sammen med S-201 Rev C | AN-01 · Komplet AR1-forankringsmontage inklusive 1 stang, 2 møtrikker og 2 underlagsskiver; C-501 Rev C. | 32 samlinger; inkluderede komponenter: 32 stænger, 64 møtrikker og 64 underlagsskiver. | FORANKR | Pris for 32 komplette monteringer. Søjleplader er i ST-01; justeringsskabeloner og installation er uden for dette leveringsområde. |
| M-22 · Mekanisk: «pumpeadapter PL1, 2 stk., t0,020 m»; M-410 Rev A, udstyrs GA-præliminær | AD-01 · 2 færdige PL1-adapterplader på 20 mm tykkelse; endelig kontur og huldetal afventer udstyrsgrænseflade. | 2 stk.; tykkelsesomregning: 0,020 × 1.000 = 20 mm. | ADAPT | Udsæt RFQ-linjen for færdige plader. Udstyrsdataansvarlig skal udstede den endelige GA; pladedesigner skal fuldføre den koordinerede detalje. |

Den resulterende RFQ-tidsplan
RFQ-planen indeholder nu fire linjer klar til prisfastsættelse: ST-01 for otte søjler, SU-01 for tyve understøtninger, PI-01 for tolv specificerede rør-længder og AN-01 for tolvogtredive forankringsmontager. AD-01 forbliver en femte synlig linje på vent. De seks kilde-rækker er alle medtaget; sammenlægning af M-04 og E-09 ændrer antallet af indkøbslinjer, ikke antallet af krævede understøtninger.
Tjek antallene uden at medtage monteringsindholdet to gange
For SU-01 indeholder de tyve monteringer fyrre kanalarme, tyve plader og firs fastgørelsessæt. Ifølge den angivne sætdefinition indeholder disse fastgørelsessæt firs bolte, firs møtrikker og sekstenhundrede skiver. Dette er indholdet i de tyve anførte understøtninger, ikke yderligere løse mængder. Bevær den mekaniske tildeling på tolv og den elektriske tildeling på otte, så en revision af E-09 kan spores tilbage uden at skulle genskabe den kombinerede liste.
Bevar individuelle længder og luk den resterende grænseflade
Rørkonverteringen bevarer både antal og færdig længde: tolv × 20 ft svarer til 240 ft eller 73,152 m. Erstatning af disse dele med tolv × 6 m leverer 72 m og forkorter hver enkelt del med 0,096 m. Udbedr ikke denne uoverensstemmelse ved at tilføje en ekstra kort længde til den samlede mængde; det krævede emne er tolv stykker i den specificerede enkeltlængde. Bed tilbudsgiveren om at prisfastsætte de anfordrede skærlængder eller angive et foreslået alternativ til projektgennemgang.
For ankergrænsefladen vedhæft C-501 Rev C og S-201 Rev C til de relevante pakkeudgaver og identificér deres accepterede relation. Behold købet af indstillingsskabelonen hos den navngivne civile ejer. For AD-01 er den resterende handling specifik: Indhent den endelige udstyrsgrundplan (GA), udfyld pladens geometri og fremsend den reviderede detalje til prisfastsættelse. En tykkelsesværdi alene definerer ikke den færdige plade.
Udsted planen med dens omfang og vedhæftede dokumenter
Tildel hver pakkeudgave en revision og et kort dækselark, der angiver indkøbslinjerne, dokumentregisteret, prisningsenhederne, inkluderet arbejde, eksklusioner, krævede registreringer, destinationen og den anfordrede leveringsbasis. Leverandøren skal svare ud fra de samme vare-ID’er og angive eventuelle afvigelser. Gør formålet med udgaven eksplicit: En tilbudsanmodning er ikke en instruktion om at påbegynde fremstilling.
Gør uafsluttet arbejde synligt uden at prisfastsætte det som færdigt
I eksemplet omfatter FAB-pakken ST-01 og SU-01 sammen med S-201 Rev C, SP1 Rev 2 samt deres henvisede materiale-, overflade- og inspektionskrav. PIPE indeholder PI-01 sammen med P-401 Rev B og klasse P1 Rev 3. ANCH indeholder AN-01 samt de koordinerede søjlebase- og ankerdetaljer. ADAPT er angivet som ventende og udelukket fra den faste prisfastsættelse, indtil dens detalje er færdig. Skjul den ikke i en tom mængdefelt eller lad den forsvinde fra det samlede projektomfang.
Før afsendelse skal der foretages afstemning i begge retninger: Hver kilde-række skal kunne tildeles en indkøbslinje, en inkluderet komponent, en navngivet anden parts omfang eller en eksplicit ventestatus; hver indkøbslinje skal kunne føres tilbage til dens kilde og styringsdokumenter. Anmod derefter modtageren om at bekræfte pakkeversionen og returnere et detaljeret svar. Valget mellem én leverandør eller flere er den næste beslutning, som behandles i én-kilde versus fler-leverandør EPC-indkøb. Hvis projektet allerede har lager eller udestående ordrer, afstem dem separat før indkøbsfreigivelse ved hjælp af EPC-materialeoverskudsvejledning.
Ofte stillede spørgsmål
Hvad hvis den oprindelige BOM ikke har pålidelige varenumre?
Tildel stabile indkøbs-ID’er og bevær den oprindelige fil, ark og rækkehenvisning samt tegningsmærkning og placering. Brug ikke kun rækkenummeret som identitet: Sortering af det næste regneark kan flytte det. Hvis du ikke kan afgøre, om to beskrivelser henviser til samme fysiske krav, skal begge kilder forblive knyttet til et uløst identitets-spørgsmål, indtil disciplinens ejer løser det.
Kan en mængdeopgørelse erstatte den detaljerede BOM?
Kun hvis den definerer de leverede varer og omfanget tilstrækkeligt til det tilsigtede tilbud. En pauschalpost som »understøtningsstål« eller en estimeret tonnage kan være nyttig til budgettering, men identificerer ikke hver enkelt færdigprofil, montage eller grænseflade. Bevær henvisningen til mængdeopgørelsen til kommerciel afstemning og vedhæft den vareliste, der definerer, hvad der er inkluderet i denne sum.
Kan lignende rør og strukturelle rør kombineres til ét emne?
Flet dem ikke blot fordi en nominel størrelse eller ydre dimension stemmer overens. Sammenlign den specificerede produktform, standard, kvalitet, vægtykkelse, dimensionsgrundlag, leveringstilstand, endeforberedelse og godkendelseskrav. Hvis det drejer sig om forskellige produkter eller de tjener forskellige styringsdetaljer, skal der opretholdes adskilte vare-ID’er, selvom én leverandør tilbyder begge.
Hvordan skal udstyrsleverandørens eller ejerens leverede dele fremstå?
Placer dem i grænsefladeplanen med deres vare- og dokumenthenvisninger, ansvarlig leverandør og krævet informationsdato. Marker dem som leveret af den pågældende part og udelukket fra indkøbspakken. Hvis udstyrsleverandøren leverer ankerstænger, men en anden part leverer indstillingsskabelonen, skal begge omfang angives separat; »af andre« alene identificerer ikke, hvem der skal levere det manglende emne eller tegning.
Hvordan skal alternative materialer eller leveringsformer anmodes om?
Behold det specificerede emne som basislinje og opret en tydeligt mærket alternativversion, der er knyttet til det. Angiv, hvilke krav der ændres – f.eks. at et færdigt profilstykke bliver til en rå længde med separat fremstilling. Leverandøren skal identificere de ændrede indhold og udelukkelser. Behandl alternativerne som gensidigt udelukkende muligheder, og få projektets accept, inden det specificerede basisemne erstattes.
Kan der anmodes om priser, inden mængderne er godkendt?
Ja, men kun for en eksplicit angivet budgetanfoersel eller en provisorisk mængdeplan. Angiv formålet, grundlaget for mængdeberegningen, uløste input og hvad prisen omfatter; bed leverandøren om at angive antagelserne samt betingelserne for genberegning af prisen. Hold denne sag adskilt fra den senere autoriserede købsmængde og produktionsfreigivelse. En attraktiv budgetpris gør ikke en tidlig modelmængde til en godkendt ordre.
Teknisk baggrund og kildeomfang
ANSI/AISC 303-22, Code of Standard Practice for Steel Buildings and Bridges, 9. maj 2022: Afsnit 2.1–2.2 skelner mellem konstruktionsstål og andre metalprodukter; afsnit 3.3 vedrører supplerende arkitektoniske, elektriske og mekaniske oplysninger. Anvendes her til afgrænsning af omfang og dokumentforhold, ikke som specifikation for hvert enkelt produkt i en blandet pakke.
NIST, U.S. Survey Foot: Reviderede enhedsomregningsfaktorer, opdateret den 3. februar 2026, tabelrække «foot (ft)»: den internationale fod svarer præcist til 0,3048 m. Kontrolleret den 22. oktober 2026. Denne omregning ændrer måleenheden, ikke den specificerede emnelængde.
Købsarbejdsgangen er en redaktionel metode. Alle eksempler på mængder, tegningsidentifikatorer, monteringsindhold og afgørelser om grænsefladeaccept er hypotetiske; faktiske projektdokumenter definerer specifikationen og den tilladte freigivelse.
